渋谷駅東口歩道橋

歩道橋 カテゴリー 第 2 位 / 930 PV

渋谷2丁目 渋谷3丁目
閲覧数: 930  投稿日: 2020 7 13 日  更新日: 2022 4 15

渋谷駅東口歩道橋 とは?

「『一般国道 246 号』でもあり『青山通り』でもある区間と『明治通り』の交差点」に架かる歩道橋

基本情報

説明文

「渋谷駅東口歩道橋」は、「『一般国道 246 号』でもあり『青山通り』でもある区間と『明治通り』の交差点」に架かる歩道橋です。
行政区画としては、「渋谷区渋谷二丁目」と「渋谷区渋谷三丁目」の境界にあります。

標準幅員

約 6.0 m
※最も広い場所は 7.0 mです。
※幅員(ふくいん)とは、道・橋などの横の長さ。幅のことです。

発注者

国土交通省 関東地方整備局

設計監理

中央復建コンサルタンツ株式会社

架替工事完了年月日

2019 年 3 月 26 日

橋架け替え

2015 年から 2019 年まで 4 年をかけて、「渋谷駅東口歩道橋」の架け替え工事を行いました。

架替変更箇所

標準幅員の拡大

約 2.5 mから約 6.0 mに拡幅しました。最も広い場所は 7.0 mです。

歩行者空間の広さ(面積)の拡大

約 1.5 倍に拡大しました。

利用可能エレベーターの増加

周辺エレベーター 3 か所、エスカレーター 2 か所が利用可能になりました。

「渋谷駅東口歩道橋」周辺にある、建物や施設

渋谷スクランブルスクエア

渋谷区渋谷2-24-12
47 階建て

渋谷ストリーム

渋谷区渋谷3-21-3
35 階建て

警視庁 渋谷警察署

渋谷区渋谷3-8-15

タキザワビル

渋谷区渋谷2-22-10
9 階建て
※ 1 階に「串かつ でんがな 渋谷店」があります。

渋谷オミビル

渋谷区渋谷3-19-1
9 階建て
※ 1 階に「セブン-イレブン 渋谷駅東口店」があります。

「渋谷駅東口歩道橋」に関するニュースリリース配信履歴

配信年月日 ニュースリリースタイトル 配信者名
2018 年 1 月 22 日 1月29日(月)0時から、明治通り 渋谷駅付近の車両通行止めを行います。 国土交通省関東地方整備局 東京国道事務所
2018 年 2 月 5 日 2月12日(月)および19日(月) 明治通り 渋谷駅付近の車両通行止めを行います。 国土交通省関東地方整備局 東京国道事務所
2018 年 6 月 15 日 渋谷駅東口歩道橋の架替工事に伴う一時通行止め 国土交通省関東地方整備局 東京国道事務所
2018 年 7 月 6 日 渋谷駅東口歩道橋の架替工事に伴う一時通行止め 国土交通省関東地方整備局 東京国道事務所
2018 年 7 月 27 日 渋谷駅東口歩道橋の架替工事に伴う一時通行止め 国土交通省関東地方整備局 東京国道事務所
2018 年 9 月 14 日 渋谷駅東口の 明治通り を夜間車両通行止めします。 国土交通省関東地方整備局 東京国道事務所
2018 年 10 月 5 日 渋谷駅東口の 明治通り を夜間車両通行止めします。 国土交通省関東地方整備局 東京国道事務所
2019 年 3 月 27 日 渋谷のまちが歩道橋でつながりました ~渋谷駅東口歩道橋の架替が完了~ 国土交通省関東地方整備局 東京国道事務所

年表

1973 年(昭和 48 年)

「渋谷駅東口歩道橋」を設置しました。

2015 年(平成 27 年) 11 月

「国土交通省関東地方整備局 東京国道事務所」は、「渋谷駅東口歩道橋」の架替工事に着手しました。

2018 年(平成 30 年) 1 月 22 日(金)

「国土交通省関東地方整備局 東京国道事務所」は、「渋谷駅東口歩道橋」架替工事のため、「明治通り」渋谷駅付近(渋谷駅東口~並木橋)の、夜間一時通行止めを行うことを発表しました。

平成30年1月22日(月)
国土交通省関東地方整備局
東京国道事務所

1月29日(月)0時から、明治通り 渋谷駅付近の車両通行止めを行います。
~動きやすく、歩きやすい渋谷の街に~

平成30年1月29日(月)0時から5時まで、国道246号渋谷駅東口歩道橋架替工事による明治通り 渋谷駅付近の夜間車両通行止めを行います。
周辺住民の方や道路利用者の皆様には、ご不便、ご迷惑をおかけしますが、ご理解とご協力をお願いいたします。

通行止日
平成30年1月29日(月)
(予備日:平成30年2月5日(月))

通行止箇所
明治通り 渋谷駅付近(渋谷駅東口~並木橋)

通行止時間
午前0時~5時

2018 年(平成 30 年) 1 月 29 日(月)

「国土交通省関東地方整備局 東京国道事務所」は、渋谷駅周辺整備事業による歩道橋架替工事のため、「明治通り」の「渋谷駅東口交差点」から「並木橋交差点」において、夜間一時通行止めを行い、「渋谷警察署」側の「明治通り」に架かる新しい橋桁(南側半分)を架設しました。

2018 年(平成 30 年) 2 月 5 日(金)

「国土交通省関東地方整備局 東京国道事務所」は、「渋谷駅東口歩道橋」架替工事のため、「明治通り」渋谷駅付近((宮益坂下~渋谷駅東口)の、夜間一時通行止めを行うことを発表しました。

平成30年2月5日(月)
国土交通省関東地方整備局
東京国道事務所

2月12日(月)および19日(月) 明治通り 渋谷駅付近の車両通行止めを行います。
~動きやすく、歩きやすい渋谷の街に~

国道246号渋谷駅東口歩道橋架替工事による、明治通り渋谷駅付近の夜間車両通行止めを行います。
周辺住民の方や道路利用者の皆様には、ご不便、ご迷惑をおかけしますが、ご理解とご協力をお願いいたします。

通行止日
平成30年2月12日(月)
(予備日:平成30年2月19日(月))

通行止箇所
明治通り 渋谷駅付近(宮益坂下~渋谷駅東口)

通行止時間
午前0時~5時

2018 年(平成 30 年) 2 月 12 日(月)

「国土交通省関東地方整備局 東京国道事務所」は、渋谷駅周辺整備事業による歩道橋架替工事のため、「明治通り」の「宮益坂下交差点」から「渋谷駅東口交差点」において、夜間一時通行止めを行い、「渋谷警察署」側の「明治通り」に架かる新しい橋桁(北側半分)を架設しました。

2018 年(平成 30 年) 6 月 15 日(金)

「国土交通省関東地方整備局 東京国道事務所」は、渋谷駅周辺整備事業による歩道橋架替工事のため、「一般国道 246 号」の「渋谷駅東口交差点」から「渋谷署前交差点」において、夜間一時通行止めを行うことを発表しました。

平成30年6月15日(金)
国土交通省関東地方整備局
東京国道事務所

渋谷駅東口歩道橋の架替工事に伴う一時通行止め
~動きやすく、歩きやすい渋谷の街に~

渋谷駅周辺整備事業による歩道橋架替工事のため、国道246号の渋谷駅東口交差点から渋谷署前交差点において、夜間一時通行止めを行います。
周辺住民の方や道路利用者の皆様には、ご不便、ご迷惑をおかけしますが、ご理解とご協力をお願いいたします。

規制日
平成30年6月24日(日)~25日(月)
(予備日:7月1日(日)~2日(月))

規制内容
一時通行止め及び車線規制

渋谷駅東口交差点~渋谷署前交差点
【一時通行止め】
① 6/25 0時~1時のうち10分程度×2回
② 6/25 4時~5時のうち10分程度×2回

2018 年(平成 30 年) 6 月 24 日(日) ~ 8 月 25 日(月)

「国土交通省関東地方整備局 東京国道事務所」は、渋谷駅周辺整備事業による歩道橋架替工事のため、「一般国道 246 号」の「渋谷駅東口交差点」から「渋谷署前交差点」において、夜間一時通行止めを行い、「渋谷スクランブル」側の「明治通り」沿い角部分の新しい橋桁を架設しました。

2018 年(平成 30 年) 7 月 6 日(金)

「国土交通省関東地方整備局 東京国道事務所」は、渋谷駅周辺整備事業による歩道橋架替工事のため、「一般国道 246 号」の「渋谷駅東口交差点」から「渋谷署前交差点」において、夜間一時通行止めを行うことを発表しました。

平成30年7月6日(金)
国土交通省関東地方整備局
東京国道事務所

渋谷駅東口歩道橋の架替工事に伴う一時通行止め
~動きやすく、歩きやすい渋谷の街に~

渋谷駅周辺整備事業による歩道橋架替工事のため、国道246号の渋谷駅東口交差点から渋谷署前交差点において、夜間一時通行止めを行います。
周辺住民の方や道路利用者の皆様には、ご不便、ご迷惑をおかけしますが、ご理解とご協力をお願いいたします。

規制日
平成30年7月15日(日)~16日(月)
(予備日:7月22日(日)~23日(月))

規制内容
一時通行止め及び車線規制

渋谷駅東口交差点~渋谷署前交差点
【一時通行止め】
7/16 0時~1時のうち10分程度

一時通行止め時には、交差点信号機が全て「赤」になります

2018 年(平成 30 年) 7 月 15 日(日) ~ 8 月 16 日(月)

「国土交通省関東地方整備局 東京国道事務所」は、渋谷駅周辺整備事業による歩道橋架替工事のため、「一般国道 246 号」の「渋谷駅東口交差点」から「渋谷署前交差点」において、夜間一時通行止めを行い、「タキザワビル」側角部分の新しい橋桁を架設しました。

2018 年(平成 30 年) 7 月 27 日(金)

「国土交通省関東地方整備局 東京国道事務所」は、渋谷駅周辺整備事業による歩道橋架替工事のため、「一般国道 246 号」の「渋谷駅東口交差点」から「渋谷署前交差点」において、夜間一時通行止めを行うことを発表しました。

平成30年7月27日(金)
国土交通省関東地方整備局
東京国道事務所

渋谷駅東口歩道橋の架替工事に伴う一時通行止め
~動きやすく、歩きやすい渋谷の街に~

渋谷駅周辺整備事業による歩道橋架替工事のため、国道246号の渋谷駅東口交差点から渋谷署前交差点において、夜間一時通行止めを行います。
周辺住民の方や道路利用者の皆様には、ご不便、ご迷惑をおかけしますが、ご理解とご協力をお願いいたします。

規制日
①平成30年8月5日(日)~6日(月)
(予備日:8月12日(日)~13日(月))
②平成30年8月26日(日)~27日(月)
(予備日:9月2日(日)~3日(月))

規制内容
一時通行止め及び車線規制

渋谷駅東口交差点~渋谷署前交差点
【一時通行止め】
① 8/6 0時~1時のうち10分程度
② 8/27 0時~1時のうち10分程度

2018 年(平成 30 年) 8 月 5 日(日) ~ 8 月 6 日(月)

「国土交通省関東地方整備局 東京国道事務所」は、渋谷駅周辺整備事業による歩道橋架替工事のため、「一般国道 246 号」の「渋谷駅東口交差点」から「渋谷署前交差点」において、夜間一時通行止めを行い、「タキザワビル」側の「一般国道 246 号 上り線」に架かる新しい橋桁(東側半分)を架設しました。

2018 年(平成 30 年) 8 月 26 日(日) ~ 8 月 27 日(月)

「国土交通省関東地方整備局 東京国道事務所」は、渋谷駅周辺整備事業による歩道橋架替工事のため、「一般国道 246 号」の「渋谷駅東口交差点」から「渋谷署前交差点」において、夜間一時通行止めを行い、「タキザワビル」側の「一般国道 246 号 上り線」に架かる新しい橋桁(西側半分)を架設しました。

2018 年(平成 30 年) 9 月 14 日(金)

「国土交通省関東地方整備局 東京国道事務所」は、「渋谷駅東口歩道橋」架替工事のため、「明治通り」において、夜間一時通行止めを行うことを発表しました。

平成30年9月14日(金)
国土交通省関東地方整備局
東 京 国 道 事 務 所

渋谷駅東口の 明治通り を夜間車両通行止めします。
~新しい東口歩道橋で「最後の」大規模な桁架設です~

国道246号渋谷駅東口歩道橋架替工事のため渋谷駅東口の 明治通り において夜間車両通行止めを行います。
周辺住民の方や道路利用者の皆様には、ご不便、ご迷惑をおかけしますが、ご理解とご協力をお願いいたします。

通行止日時
平成30年9月24日(月) 午前0時~5時(予備日:平成30年10月1日(月))

通行止箇所

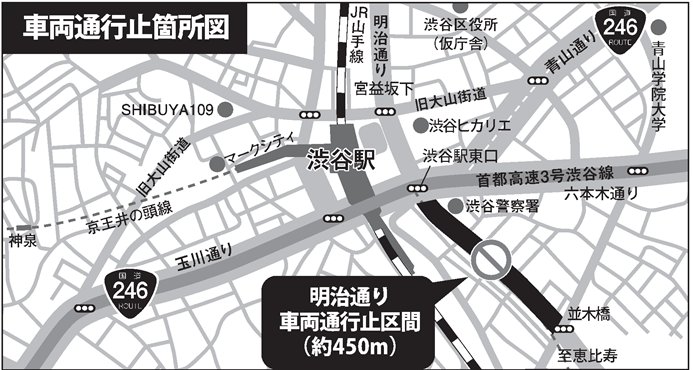

渋谷駅東口 明治通り (宮益坂下~渋谷駅東口)

2018 年 9 月 24 日

午前 0 時 ~ 5 時

「国土交通省関東地方整備局 東京国道事務所」は、「渋谷駅東口歩道橋」架替工事のため「明治通り」において夜間一時通行止めを行い、「宮益坂下交差点」側の「明治通り」に架かる新しい橋桁(最後の橋桁)を架設しました。※通行止めを伴う大規模な架設はこれが最後でした。

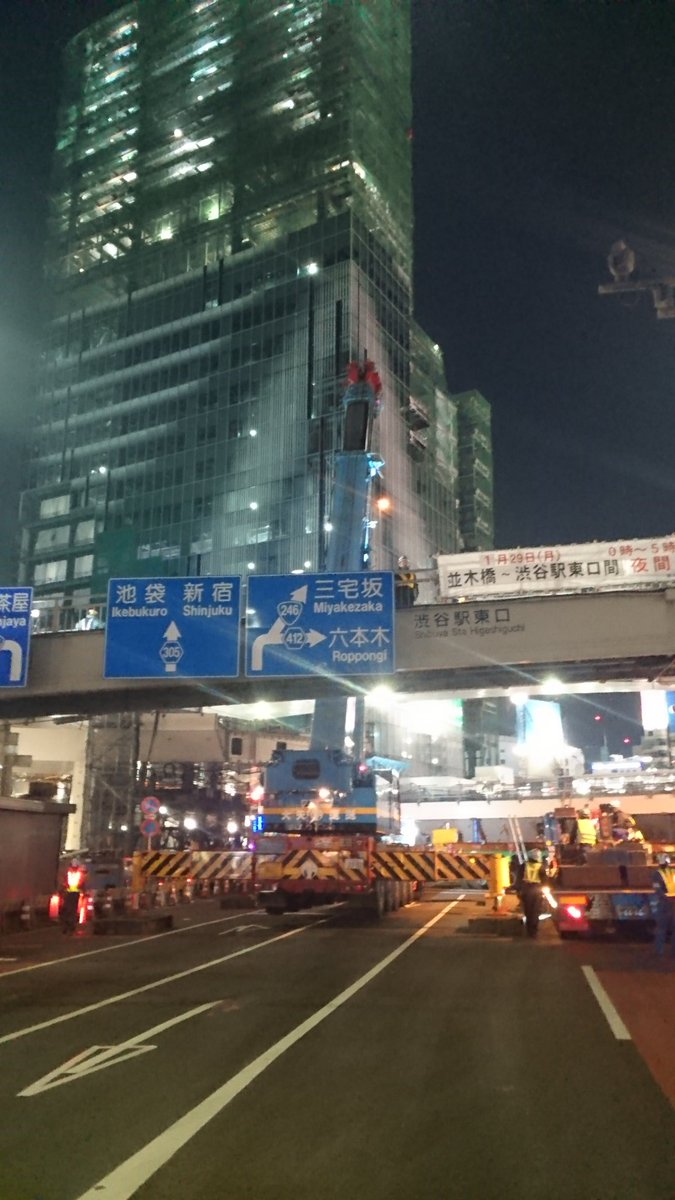

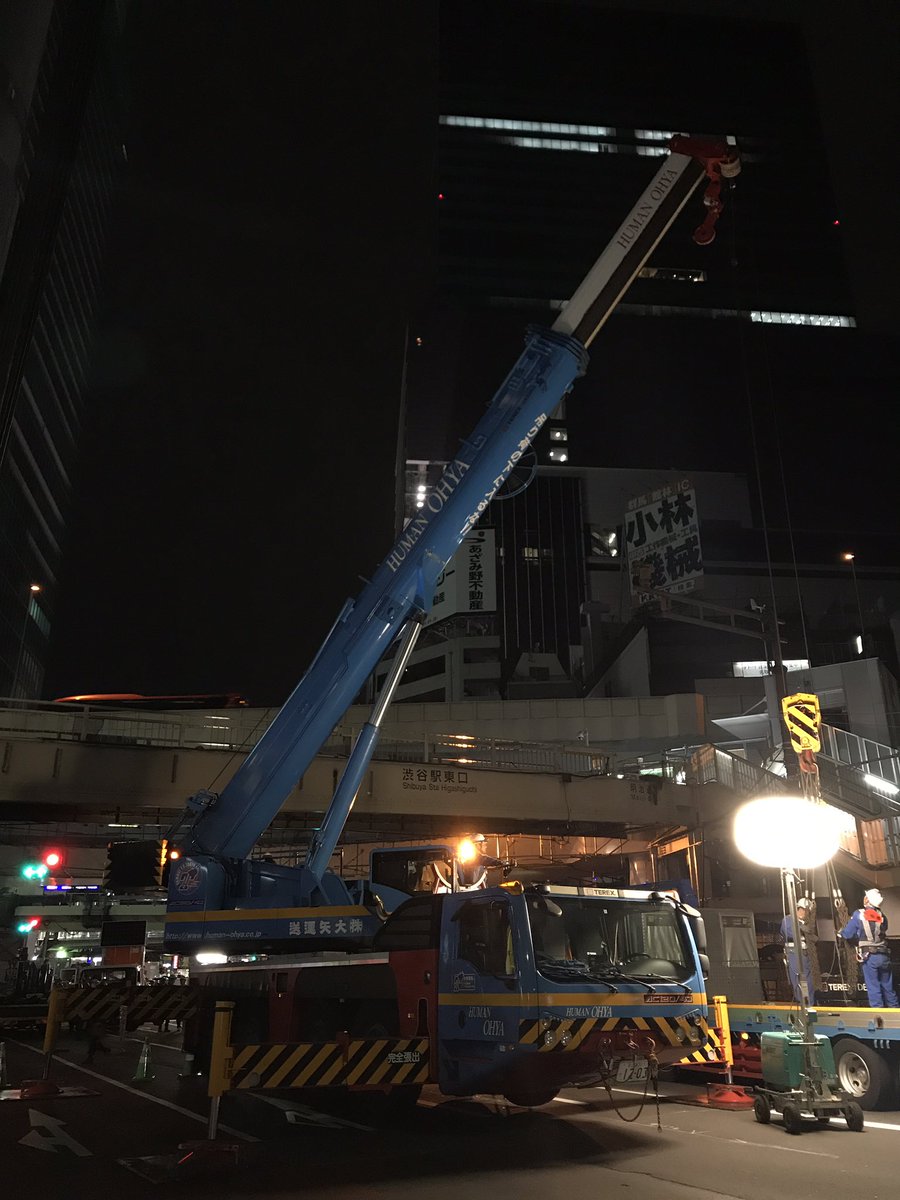

具体的には、大型クレーン(オールテレーンクレーン)で、「渋谷スクランブルスクエア」前と「タキザワビル」前を連結する約 41 t箱桁ブロックを慎重につり上げ接合しました(画像あり。下部参照)。
施工は「東急建設・JFEエンジニアリングJV」が担当しました。

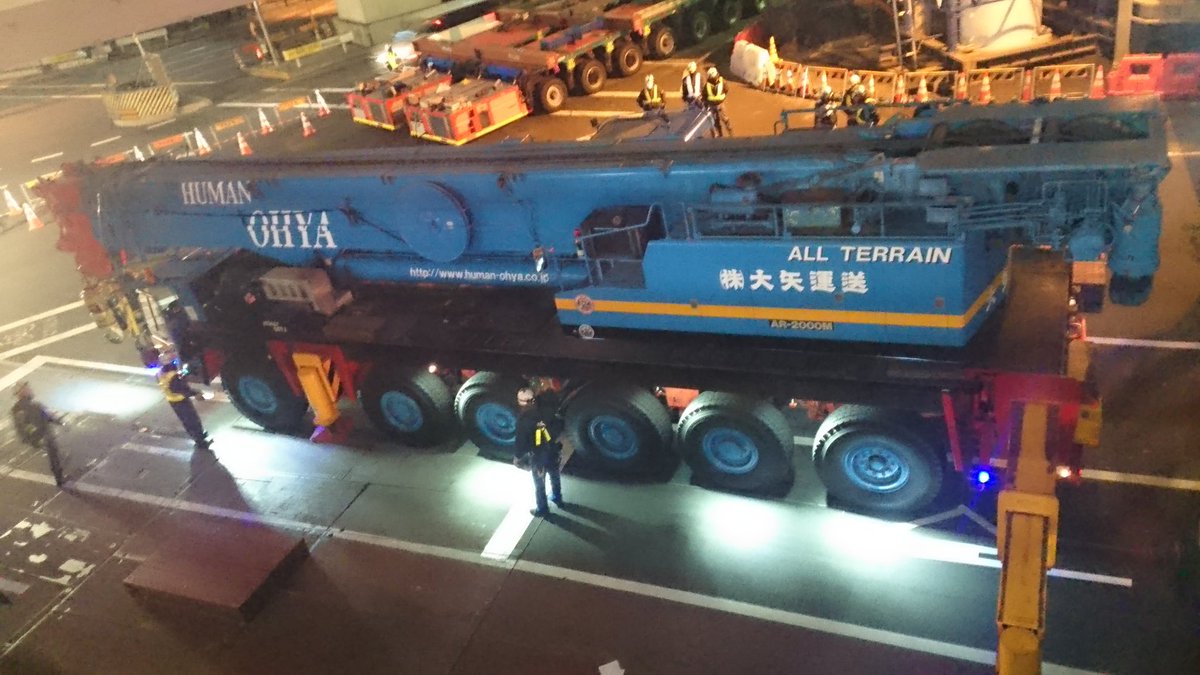

※オールテレーンクレーン(英語:All Terrain Crane)とは、建設用クレーンタイヤ自走式の一種です。 独立した運転席を持ち、不整地走行に対応した 3 軸以上の走行用台車に、クレーン旋回体を架装しています。一言で言えば、大型の特殊クレーン車両のことです。

明治通り渋谷駅東口交差点
夜間通行止めのお知らせ

渋谷駅東口歩道橋架け替え工事に伴い、明治通り 渋谷駅東口交差点 の夜間通行止め(車両通行禁止)をおこないます。
ご不便をおかけしますが、ご理解とご協力をお願いいたします。
○通行止め日時:平成30年9月24日(月)午前0時~5時 (予備日10月1日)
0時台、4時台に5分程度、国道246号も通行止めします。

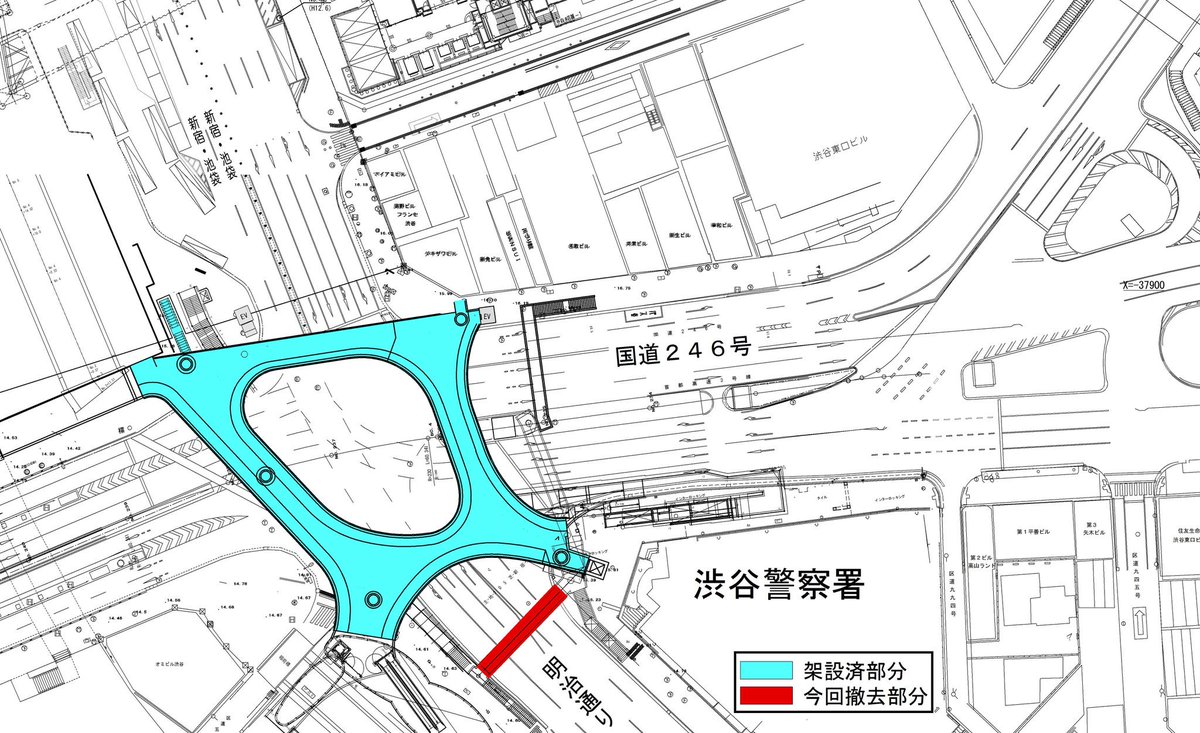

○通行止め場所:明治通り 渋谷駅東口交差点から宮益坂下交差点間

2018 年(平成 30 年) 10 月 5 日(金)

「国土交通省関東地方整備局 東京国道事務所」は、「渋谷駅東口歩道橋」架替工事のため、「明治通り」渋谷駅東口(渋谷駅東口~並木橋)の夜間一時通行止めを行うことを発表しました。

平成30年10月5日(金)
国土交通省関東地方整備局
東 京 国 道 事 務 所

渋谷駅東口の 明治通り を夜間車両通行止めします。
~東口歩道橋架替で「最後の」大規模な通行止め~

国道246号渋谷駅東口歩道橋架替工事のため渋谷駅東口の 明治通り において夜間車両通行止めを行います。
周辺住民の方や道路利用者の皆様には、ご不便、ご迷惑をおかけしますが、ご理解とご協力をお願いいたします。

通行止日時
平成30年10月15日(月) 午前0時~5時
(予備日:平成30年10月22日(月))

通行止箇所
渋谷駅東口 明治通り (渋谷駅東口~並木橋)

2018 年(平成 30 年) 10 月 15 日(月)

「国土交通省関東地方整備局 東京国道事務所」は、渋谷駅周辺整備事業による歩道橋架替工事のため、「明治通り」の「渋谷駅東口交差点」から「並木橋交差点」において夜間一時通行止めを行い、「渋谷警察署」と「渋谷ストリーム」を結ぶ歩道橋を撤去しました。

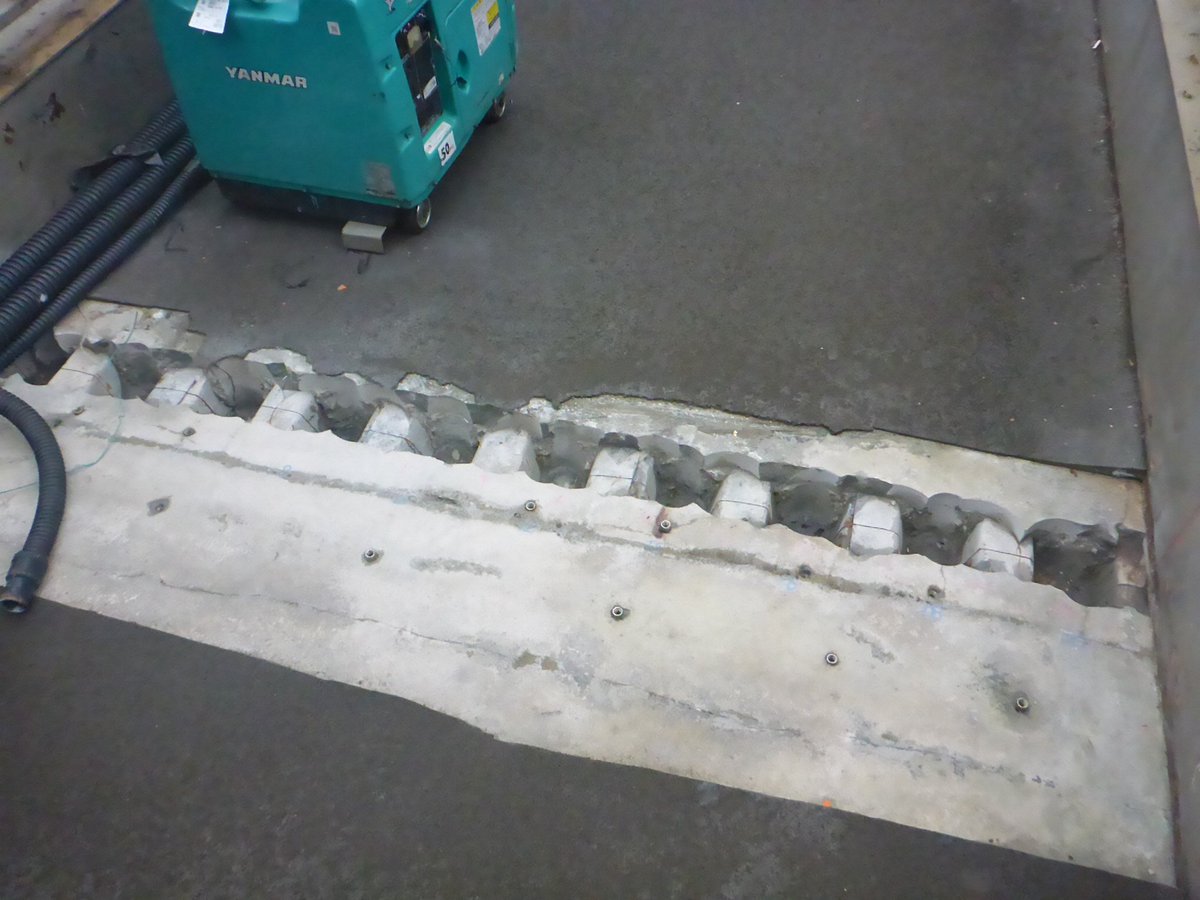

※地上で 2 つに切断し搬出しました。

2019 年(平成 31 年) 3 月 26 日

「渋谷駅東口歩道橋」の架替が完了し、全面で通行が可能となりました。

平成31年3月27日(水)
国土交通省関東地方整備局
東 京 国 道 事 務 所

渋谷のまちが歩道橋でつながりました
~渋谷駅東口歩道橋の架替が完了~

渋谷駅東口歩道橋では架け替えに伴い段階的に開通してきましたが、3月26日に全面で通行が可能となり、渋谷のまちが歩道橋でつながりました。

東口歩道橋の架替について
◆ 平成27年11月 架替着手
◆ 標準幅員 約2.5m→約6.0mに拡幅(最も広い場所で7.0m)
◆ 歩行者空間の広さ(面積) 約1.5倍に
◆ 周辺のエレベーター3箇所、エスカレーター2箇所が利用可能に

渋谷駅 × 歩道橋

渋谷駅周辺には、大きな歩道橋が 2 つあります。

何れの歩道橋も架替工事を実施しました。

比較一覧表

渋谷駅東口歩道橋 渋谷駅西口歩道橋
「渋谷ストリーム」「青山」方面 「渋谷フクラス」方面
「『一般国道 246 号』でもあり『青山通り』でもある区間と『明治通り』の交差点」に架かる歩道橋 「『一般国道 246 号』でもあり『玉川通り』でもある区間と『渋谷区 特別区道第 1046 号路線』などの交差点」に架かる歩道橋
標準幅員は、約 6.0 m 標準幅員は、約 4.8 m
最も広い場所の横幅は、約 7.0 m 最も広い場所の横幅は、約 10.8 m
2019 年 3 月 26 日に架替工事完了 2020 年 7 月 31 日 に架替工事完了

架替前の「渋谷駅東口歩道橋」

設置年度

1973 年(昭和 48 年)

幅員

1.5 ~ 5.0 m

歩行者交通量

約 20 万人/日

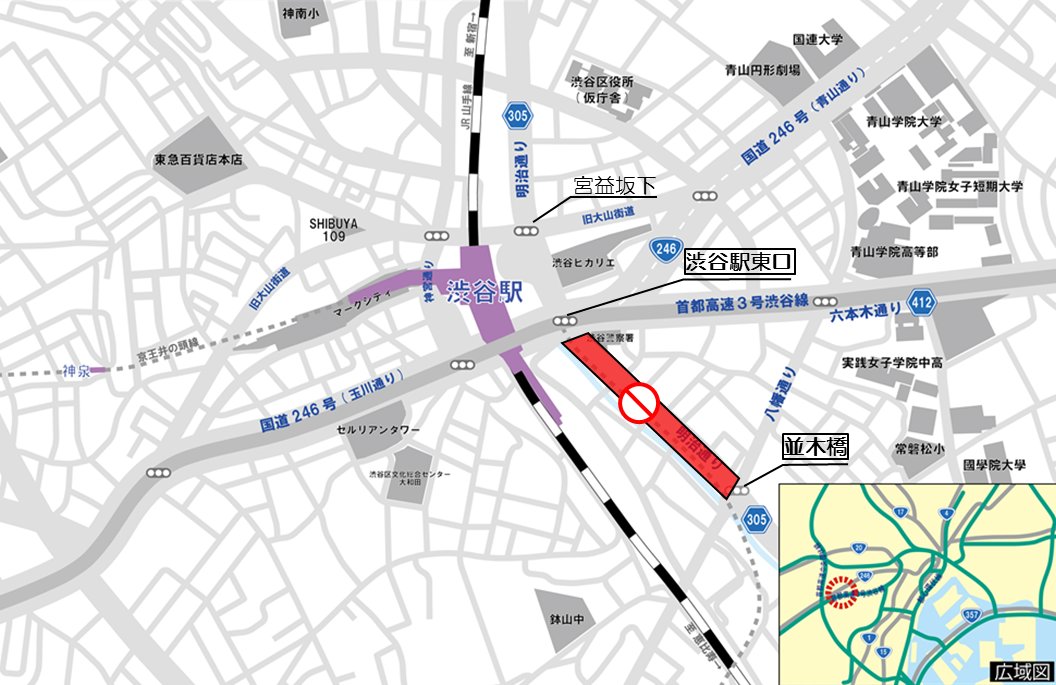

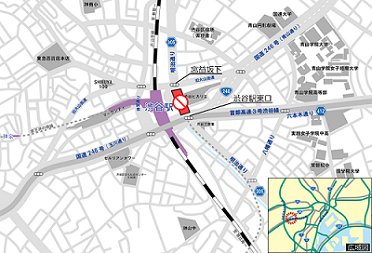

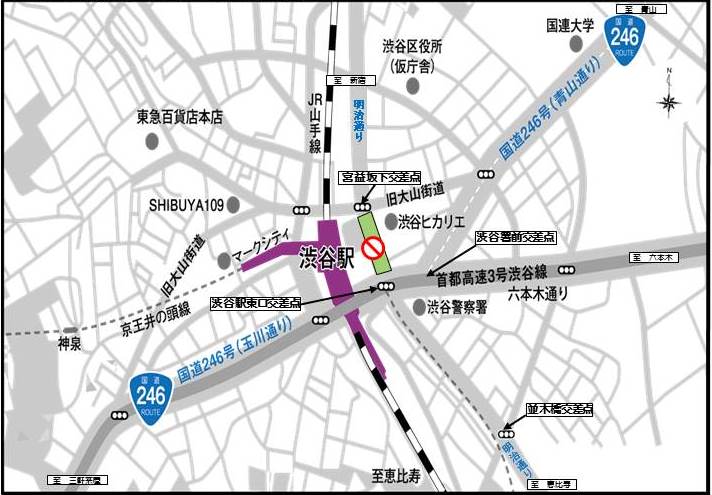

地図

定点写真で振り返る。「渋谷駅東口歩道橋」 の変遷

2006

2006年3月、架替前の「渋谷駅東口歩道橋」を撮影しました
2006年3月24日13時20分。架替前の「渋谷駅東口歩道橋」を撮影しました。中央奥には地上にあった頃の「東急 渋谷駅」が、また手前には「一般国道 246 号」も写っています。※「東急 渋谷駅」は、2013 年 3 月 16 日(土)に地下化されました。

2009

2009年9月、架替前の「渋谷駅東口歩道橋」を撮影しました
2009年9月6日13時13分。架替前の「渋谷駅東口歩道橋」を撮影しました。右奥には、2013 年 3 月末日に閉館した「渋谷駅・東急東横店 東館」も写っています。

2010

2010年7月、「渋谷駅東口交差点」より、架替前の「渋谷駅東口歩道橋」を撮影しました
2010年7月22日17時33分。「渋谷駅東口交差点」より、架替前の「渋谷駅東口歩道橋」を撮影しました。

2011

2011年8月、架替前の「渋谷駅東口歩道橋」を撮影しました
2011年8月17日13時45分。架替前の「渋谷駅東口歩道橋」を撮影しました。奥には、「渋谷駅街区東口二階デッキ」が架けられる前に存在していた「渋谷駅東口跨道橋」も写っています。

2012

2012年8月、「渋谷駅東口歩道橋」を撮影しました
2012年8月17日15時48分。「渋谷駅東口歩道橋」を撮影しました。左奥には、開業 4 か月後の「渋谷ヒカリエ」も写っています。※「渋谷ヒカリエ」は、2012 年 4 月 26 日(木)に開業しました。

2013

2013年4月、架替前の「渋谷駅東口歩道橋」を撮影しました

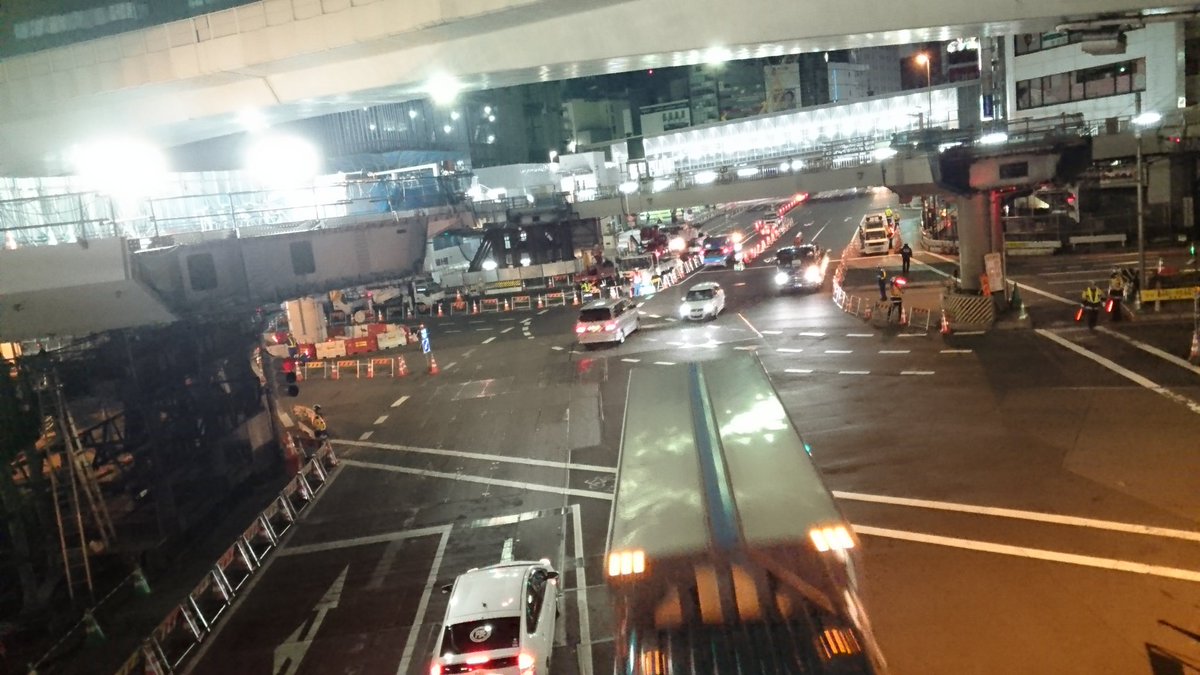

2013年4月4日14時21分。架替前の「渋谷駅東口歩道橋」を撮影しました。歩道橋の上を通っている「首都高速 3 号渋谷線」も写っています。

2014

2014年9月、架替前の「渋谷駅東口歩道橋」を撮影しました
2014年9月13日14時47分。架替前の「渋谷駅東口歩道橋」を撮影しました。右奥には「渋谷駅街区東口二階デッキ」が、左奥には「渋谷駅東口仮設跨道橋」が写っています。さらに左奥には、ホーム移設前の「地下鉄 銀座線」も写っています。※「地下鉄 渋谷駅」は、2019 年 10 月 28 日にホーム移設されました。そのため現在は、高架線路走行中の様子を外から眺めることはできません。

2018

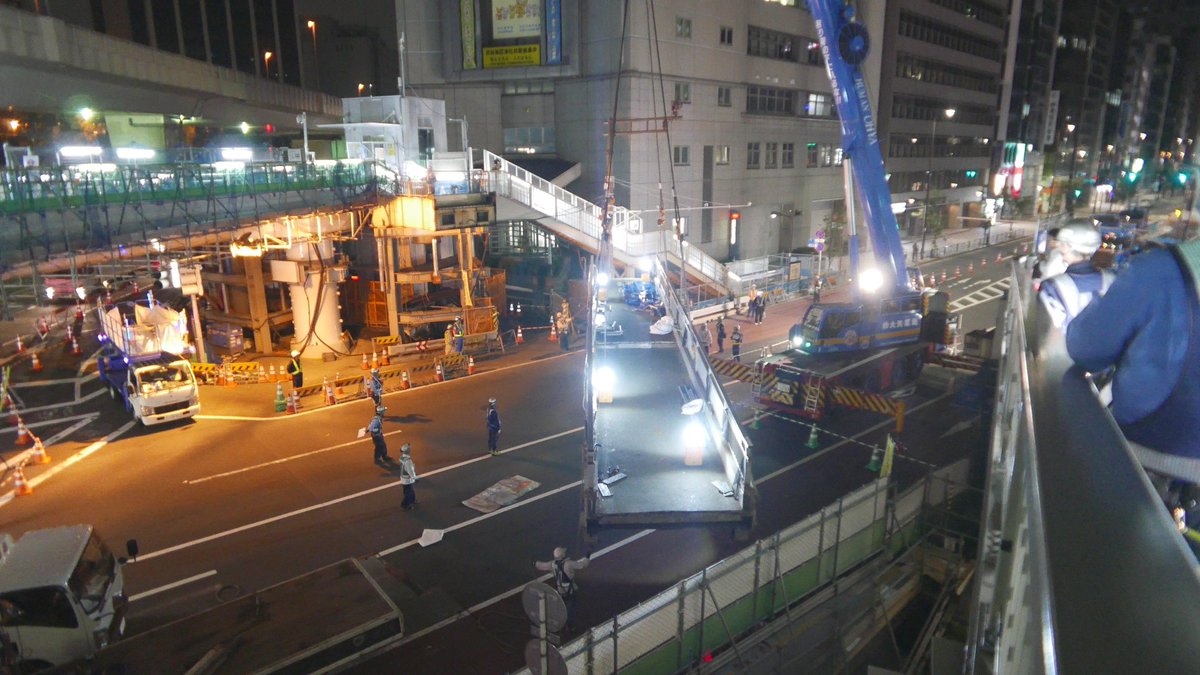

2018年9月、「渋谷駅東口歩道橋」新設桁架設工事の様子を撮影しました

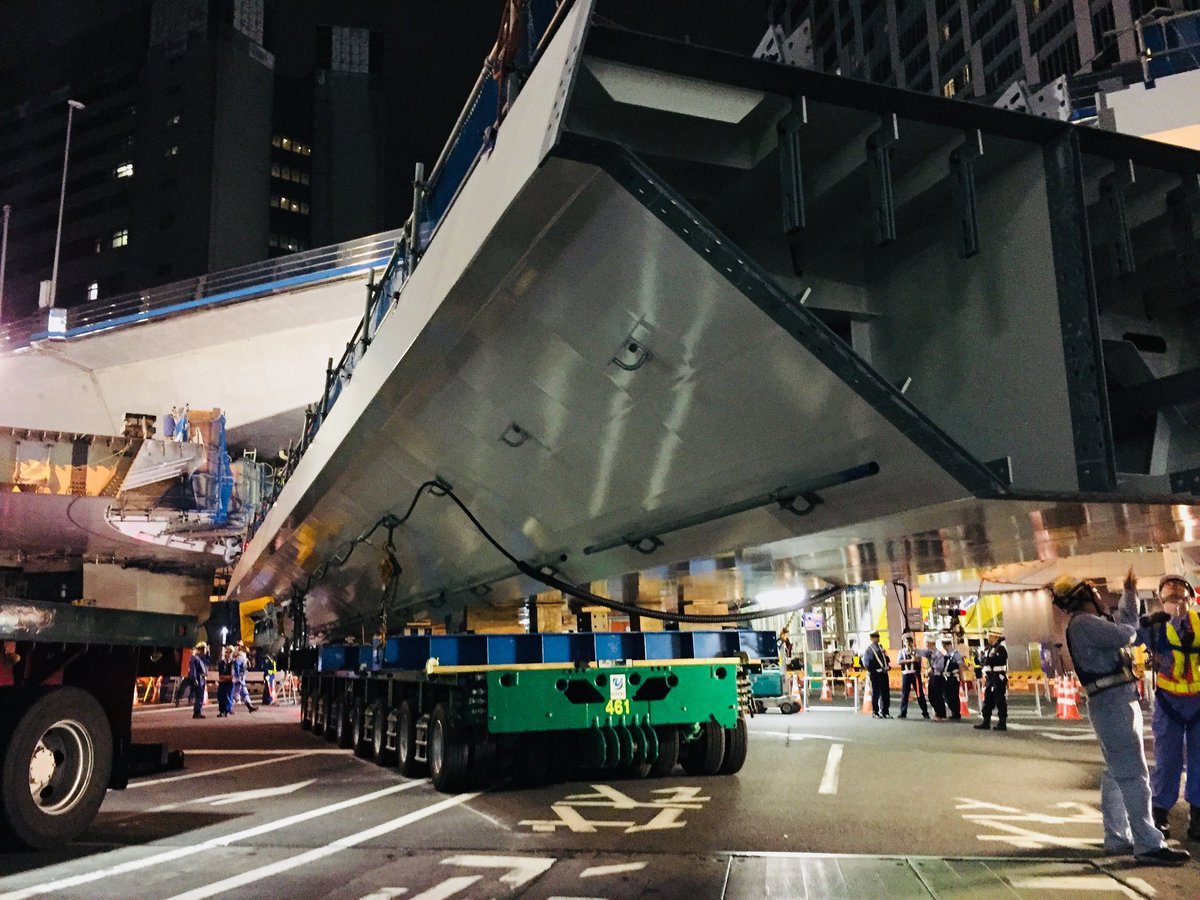

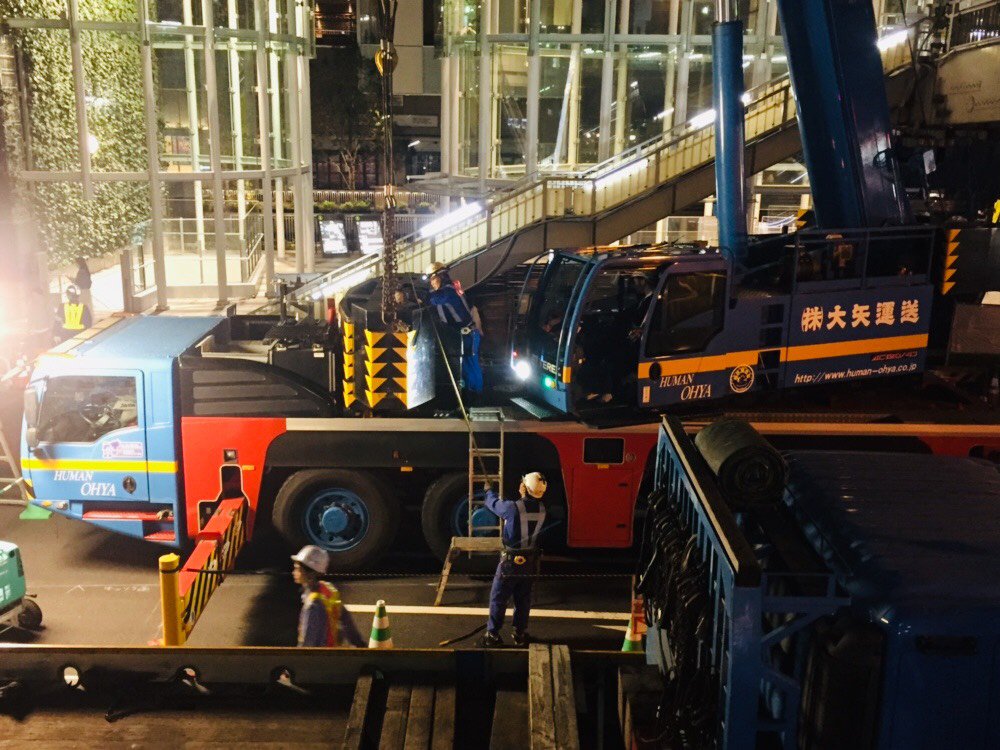

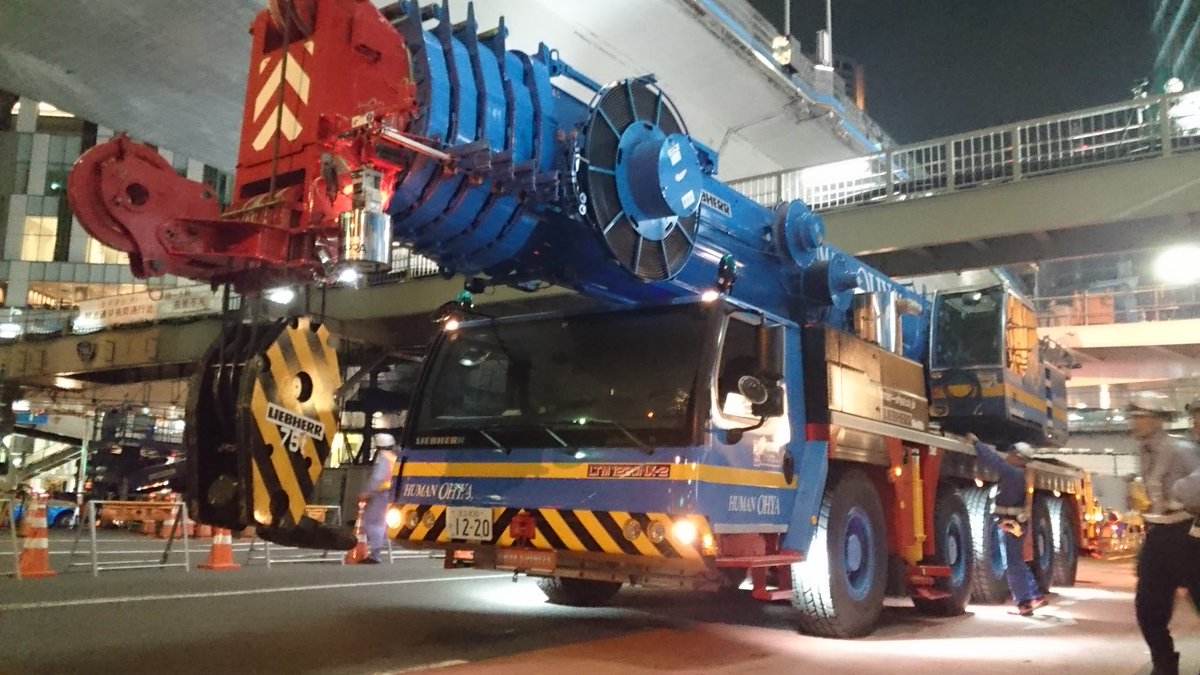

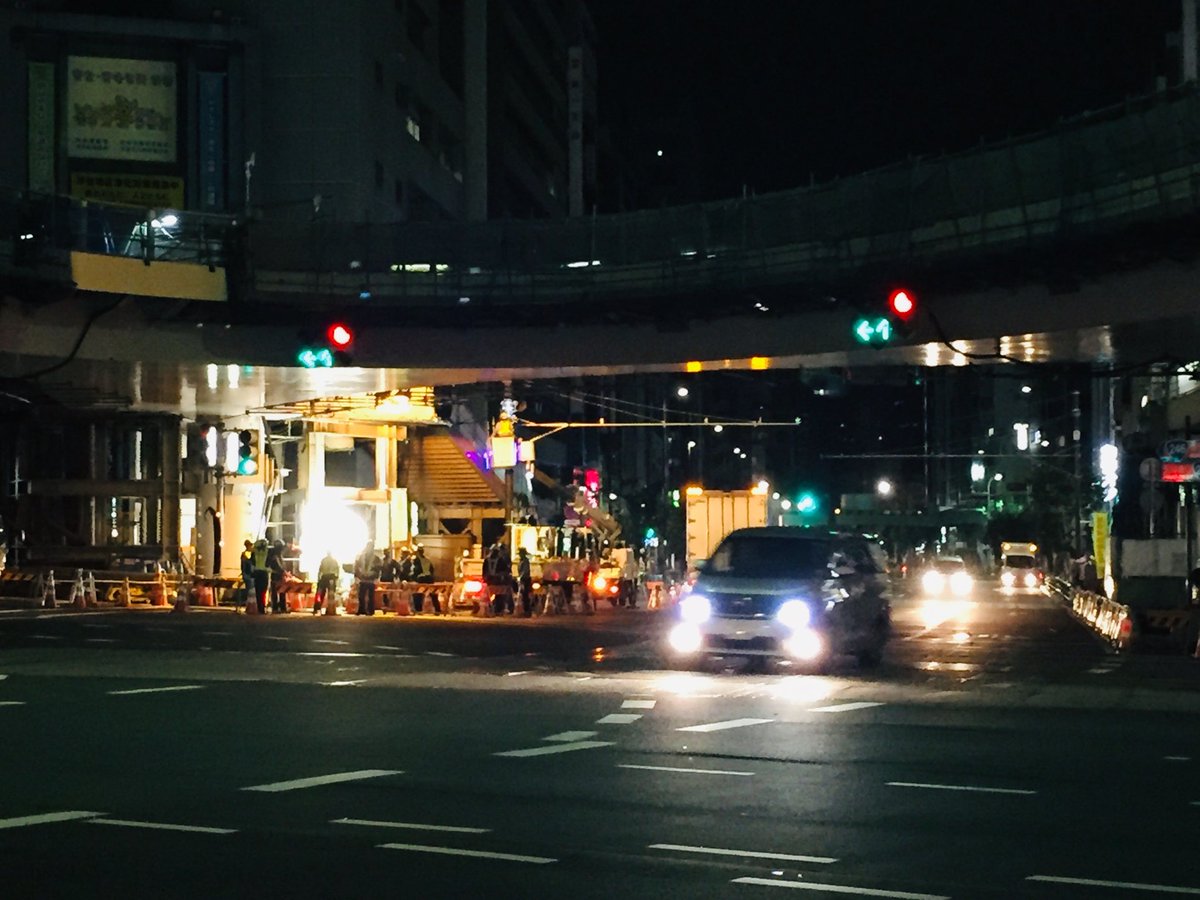

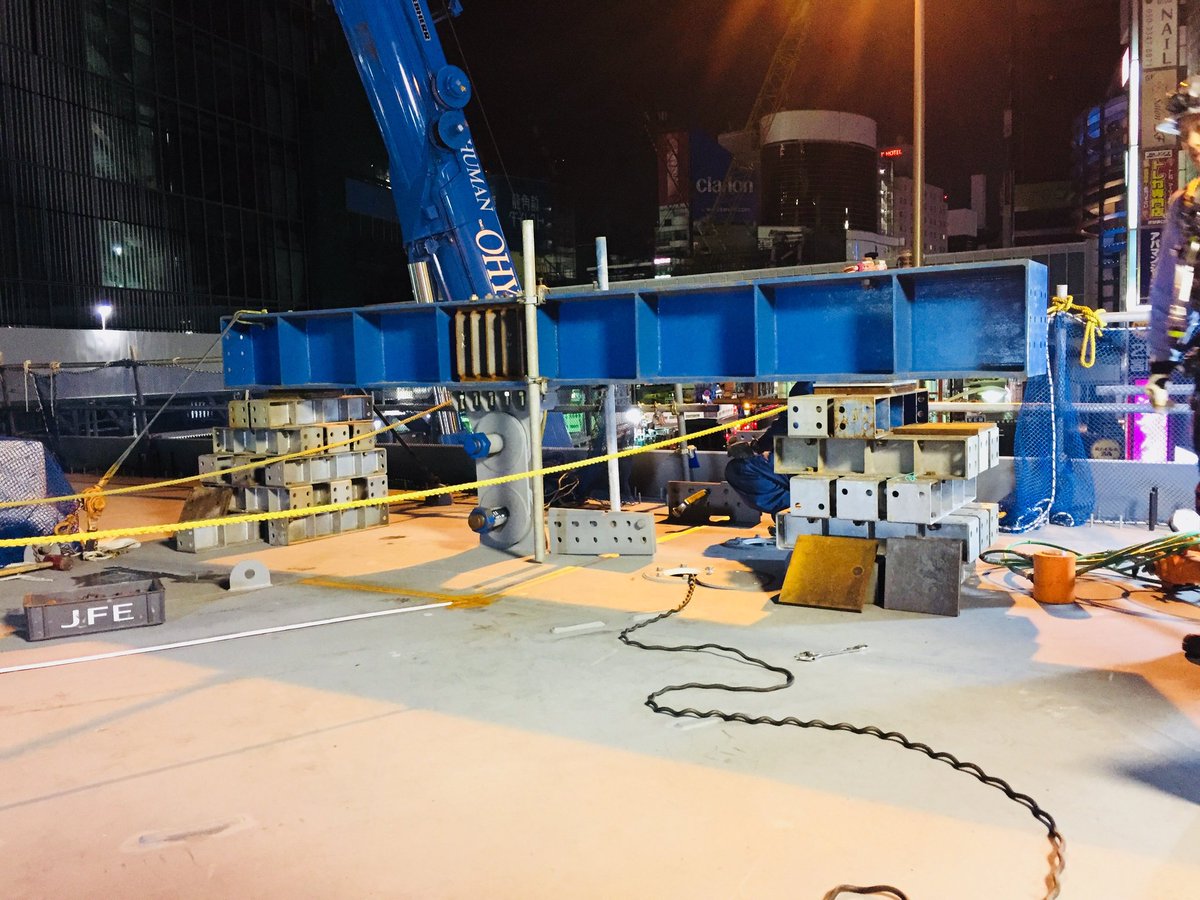

2018年9月24日1時20分。「渋谷駅東口歩道橋」新設桁架設工事の様子を撮影しました。「200 t吊りクレーン」で「橋長約 22 m、重さ約 41.1 tの橋桁」を吊り上げる様子も写っています。※この大規模工事のため、「明治通り」(宮益坂下交差点~渋谷駅東口交差点)は 0 時から 5 時まで通行止めになりました。

2019

2019年1月、「渋谷ストリーム」前にあった、掛替前の「渋谷駅東口歩道橋」を撮影しました
2019年1月3日14時3分。「渋谷ストリーム」前にあった、掛替前の「渋谷駅東口歩道橋」を撮影しました。「歩道橋架替工事中につき 閉鎖いたしました 迂回にご協力願います 東急・JFE・JV」と書かれた案内も写っています。なお、この階段の右側と奥側にあった歩道橋部分は、(切断の上)既に撤去されています。※現在この場所には階段がありません(ルート変更になりました)。
矢印キーで移動します

渋谷駅西口歩道橋

「渋谷駅東口歩道橋」に関する特選ツイート

2017 年

Yuji Shibasaki@Photo @Yuji_48

「渋谷駅東口の光跡」

国道246号線と明治通りの光跡。ここも工事で歩道橋の位置が変わったり、道路が変わったり。 pic.twitter.com/BHYuhwmL2X

国土交通省 東京国道事務所 @mlit_toukoku

平成29年12月4日(月)0時から5時まで、
国道246号渋谷駅東口歩道橋架替工事による
明治通り(渋谷駅東口)の夜間車両通行止めを行います。
ご協力お願いいたします。
#渋谷#交通規制#歩道橋
詳しくは → ktr.mlit.go.jp/toukoku/kisya/… pic.twitter.com/VVrEbv9JeY

国土交通省 東京国道事務所 @mlit_toukoku

平成29年12月4日(月)(予備日:12月11日(月))
国道246号渋谷駅東口歩道橋架替工事による車両通行止めに伴い、
渋谷駅東口タクシー乗り場も休止となります。
12月3日(日)午後11時~12月4日(月)午前5時30分
ご協力お願いいたします。
#渋谷#交通規制#歩道橋 pic.twitter.com/KuJoJFmR8q

国土交通省 東京国道事務所 @mlit_toukoku

国道246号
渋谷歩道橋撤去工事により
本日12/4(0時~5時)明治通り(渋谷駅東口)が通行止めになります。
ご協力のほど、よろしくお願いします。
ただいま、国道246号の車線減少のための規制帯を設置中。 pic.twitter.com/x3cTkP1juD

国土交通省 東京国道事務所 @mlit_toukoku

国道246号
渋谷歩道橋撤去工事により
本日12/4(0時~5時)明治通り(渋谷駅東口)が通行止めになります。
ご協力のほど、よろしくお願いします。
ただいま、通行止めに伴う規制帯を設置中。 pic.twitter.com/XzseJqIJw5

国土交通省 東京国道事務所 @mlit_toukoku

国道246号
渋谷歩道橋撤去工事により

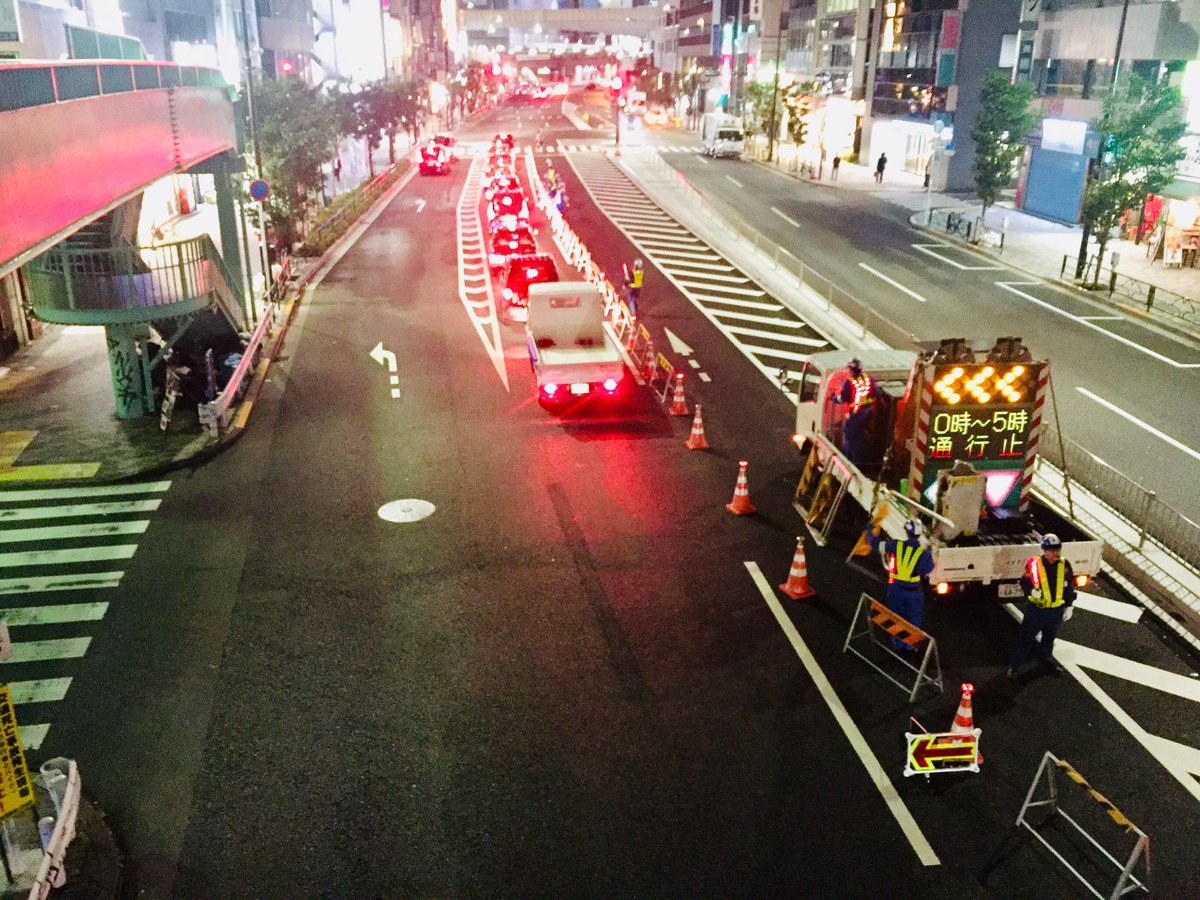

明治通りの通行止め規制を開始しました。
撤去作業は総勢170名で作業を行います。 pic.twitter.com/3r3ShGL5XB

国土交通省 東京国道事務所 @mlit_toukoku

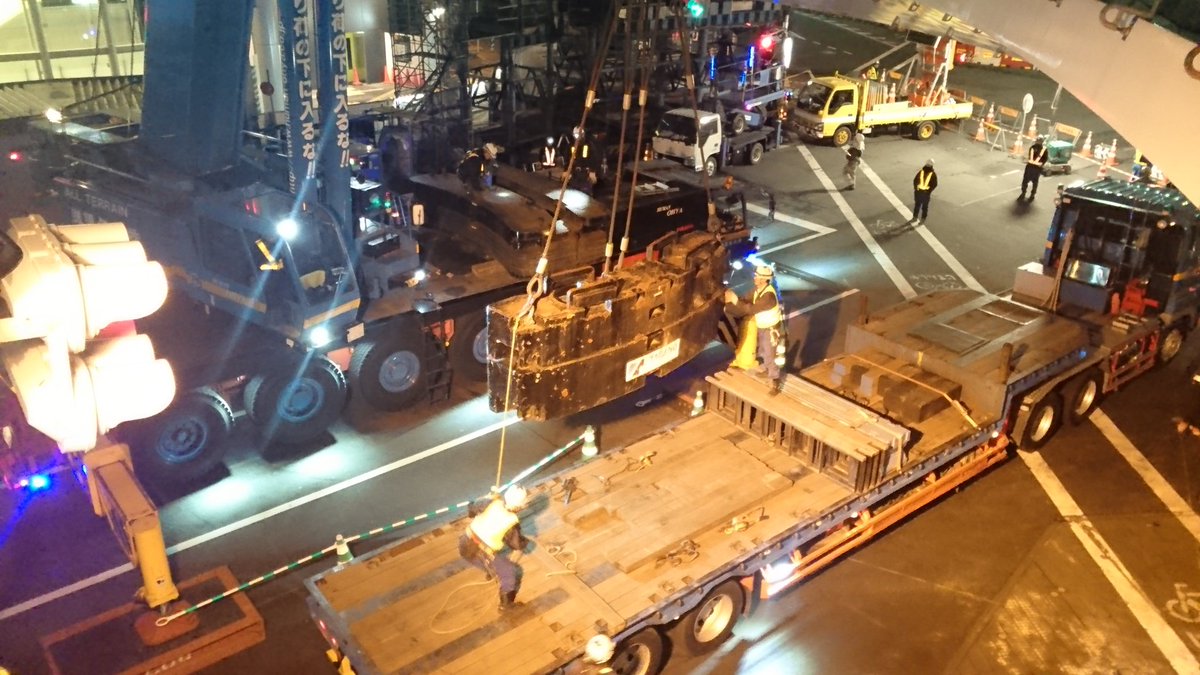

国道246号 渋谷歩道橋撤去工事

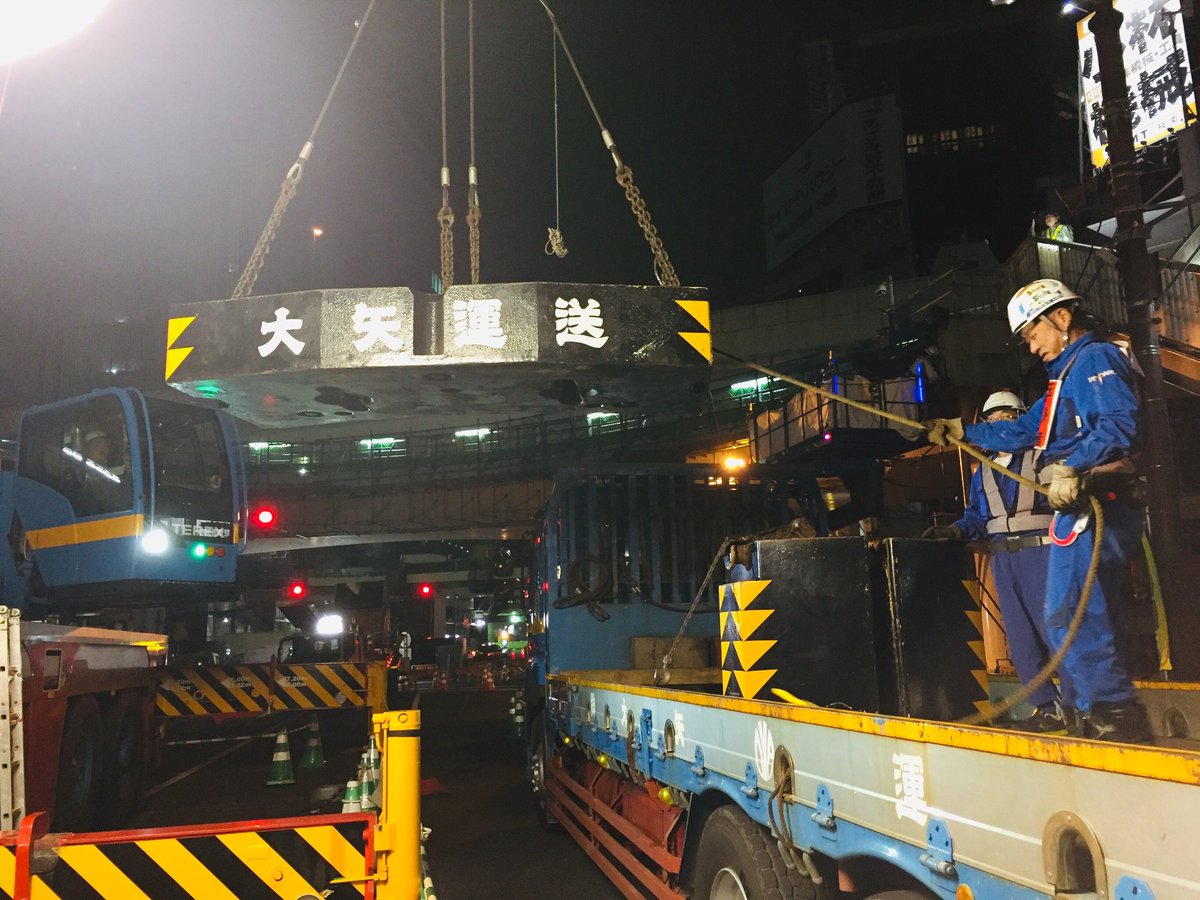

撤去する歩道橋の桁を運搬するための大型台車がゆっくり移動中。 pic.twitter.com/hrclXLr5t5

国土交通省 東京国道事務所 @mlit_toukoku

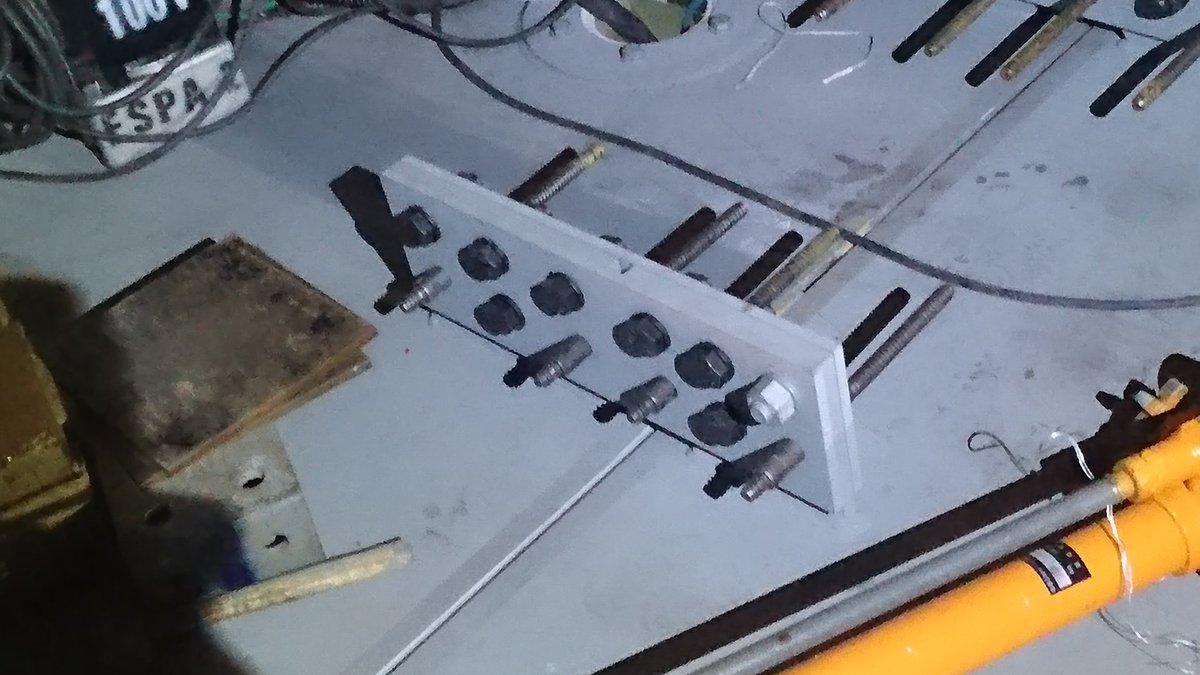

国道246号 渋谷歩道橋撤去工事
今回使用している大型台車は簡単に説明すると9本の軸に72個の車輪がついています。 pic.twitter.com/pxJgyQ2zC5

国土交通省 東京国道事務所 @mlit_toukoku

国道246号 渋谷歩道橋撤去工事

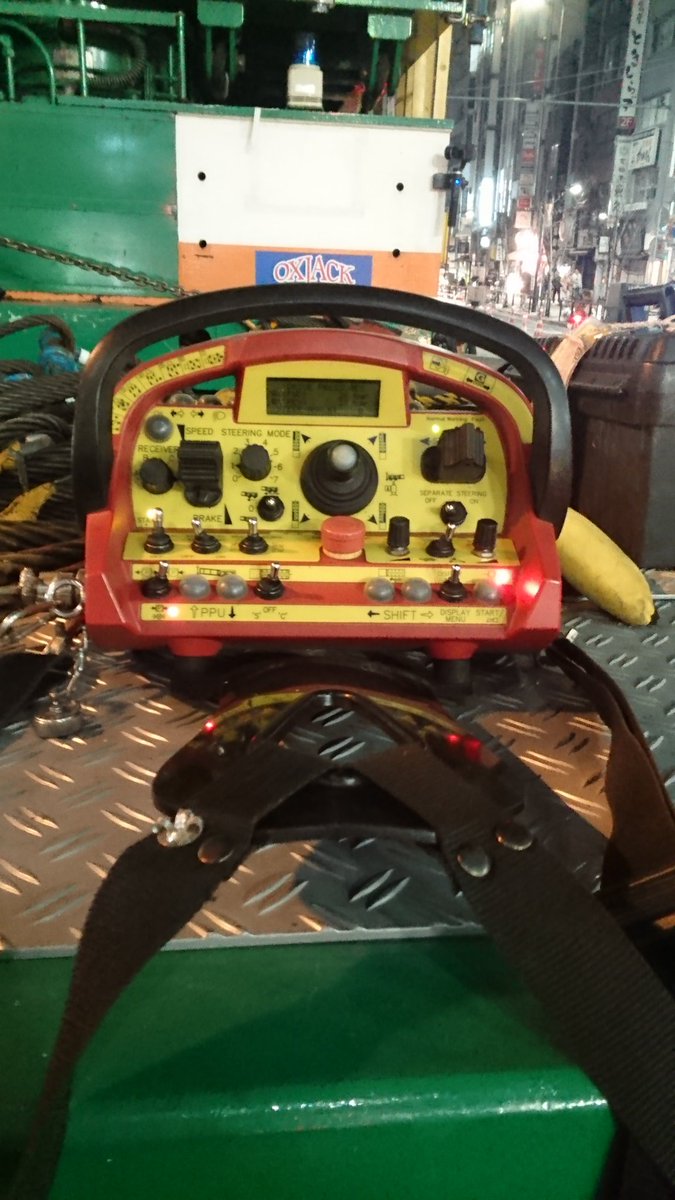

大型台車はリモコンで操縦しています。 pic.twitter.com/bRJbGV9ENX

国土交通省 東京国道事務所 @mlit_toukoku

国道246号 渋谷歩道橋撤去工事
大型台車が撤去する歩道橋の桁下に到着しました。
桁を支える位置までゆっくりとリフトが上昇中。 pic.twitter.com/W4eJd0ZZNE

国土交通省 東京国道事務所 @mlit_toukoku

国道246号 渋谷歩道橋撤去工事
リフトに長さ約40m、重さ約85tの桁が載り、

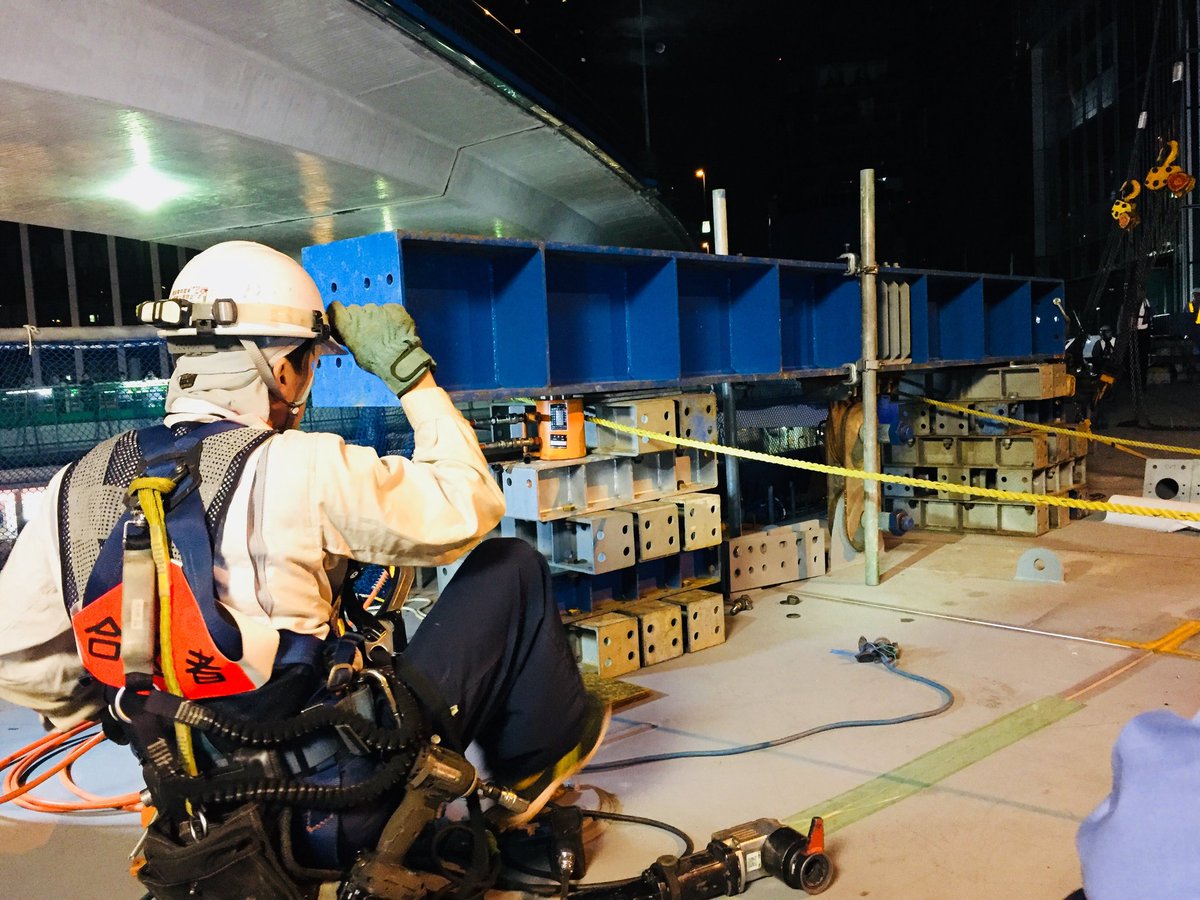

桁の切断作業を行っています。 pic.twitter.com/hLJbBzgp9a

国土交通省 東京国道事務所 @mlit_toukoku

国道246号 渋谷歩道橋撤去工事
ゆっくりと慎重にリフトが降下を開始。 pic.twitter.com/O01TZnJsvo

国土交通省 東京国道事務所 @mlit_toukoku

国道246号 渋谷歩道橋撤去工事
桁を載せた大型台車が解体ヤードへゆっくりと慎重に移動中。 pic.twitter.com/x6n1XvDbMi

国土交通省 東京国道事務所 @mlit_toukoku

国道246号 渋谷歩道橋撤去工事
先ほど、明治通りの通行止めを解除しました。
ご理解ご協力いただき有り難うございました。 pic.twitter.com/1Yu67O2Bok

国土交通省 東京国道事務所 @mlit_toukoku

国道246号渋谷駅東口歩道橋架替工事を紹介します。
#渋谷#歩道橋 pic.twitter.com/xoUXMyP9SL

2018 年

国土交通省 東京国道事務所 @mlit_toukoku

平成30年1月29日(月)0時から5時まで、
国道246号渋谷駅東口歩道橋架替工事による
明治通り(渋谷駅付近)の夜間車両通行止めを行います。
ご協力お願いいたします。
#渋谷#交通規制#歩道橋
詳しくは → ktr.mlit.go.jp/toukoku/kisya/… pic.twitter.com/6O9AimyEF8

国土交通省 東京国道事務所 @mlit_toukoku

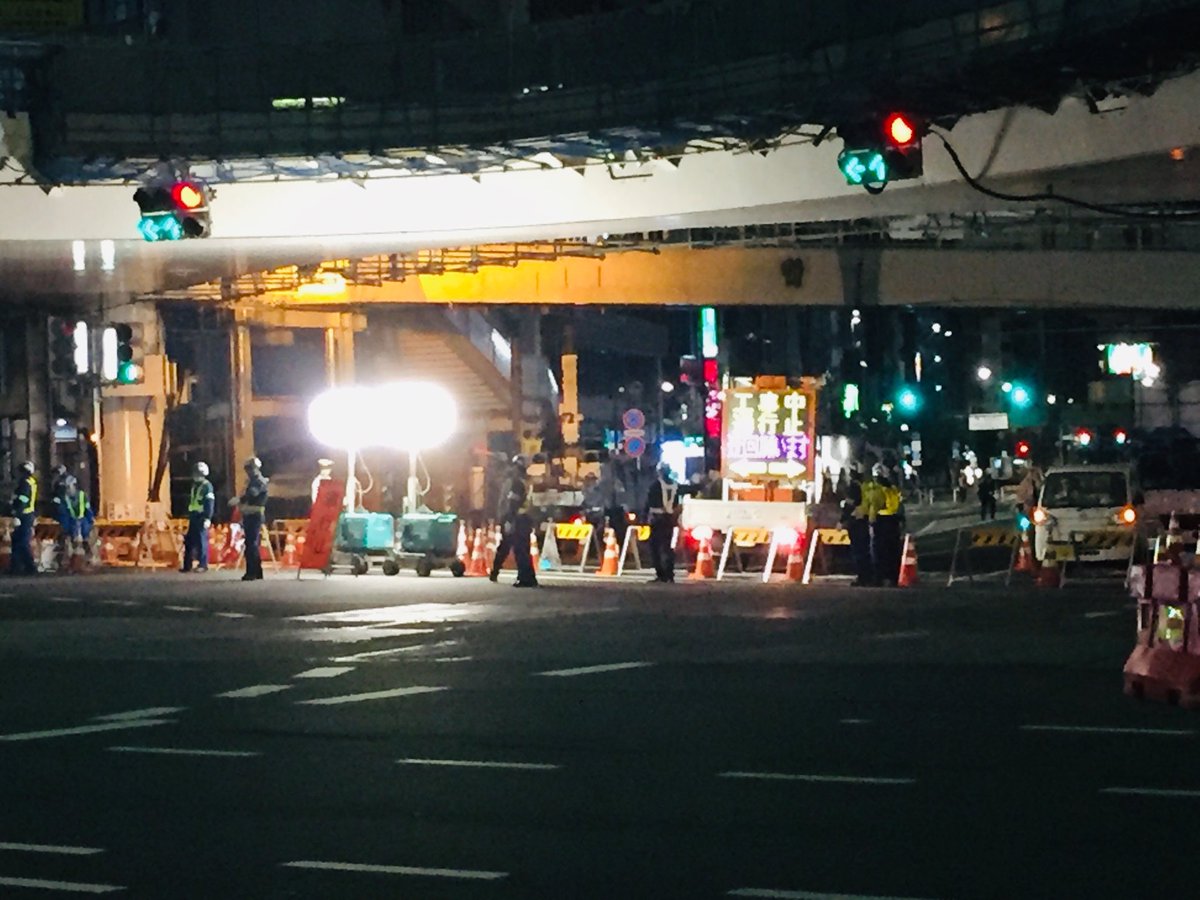

国道246号
渋谷歩道橋工事により 深夜(0時~5時まで)明治通り渋谷駅東口付近の交通規制が始まりました。
ご協力のほど、よろしくお願いします。 pic.twitter.com/X0BBlR9RhC

国土交通省 東京国道事務所 @mlit_toukoku

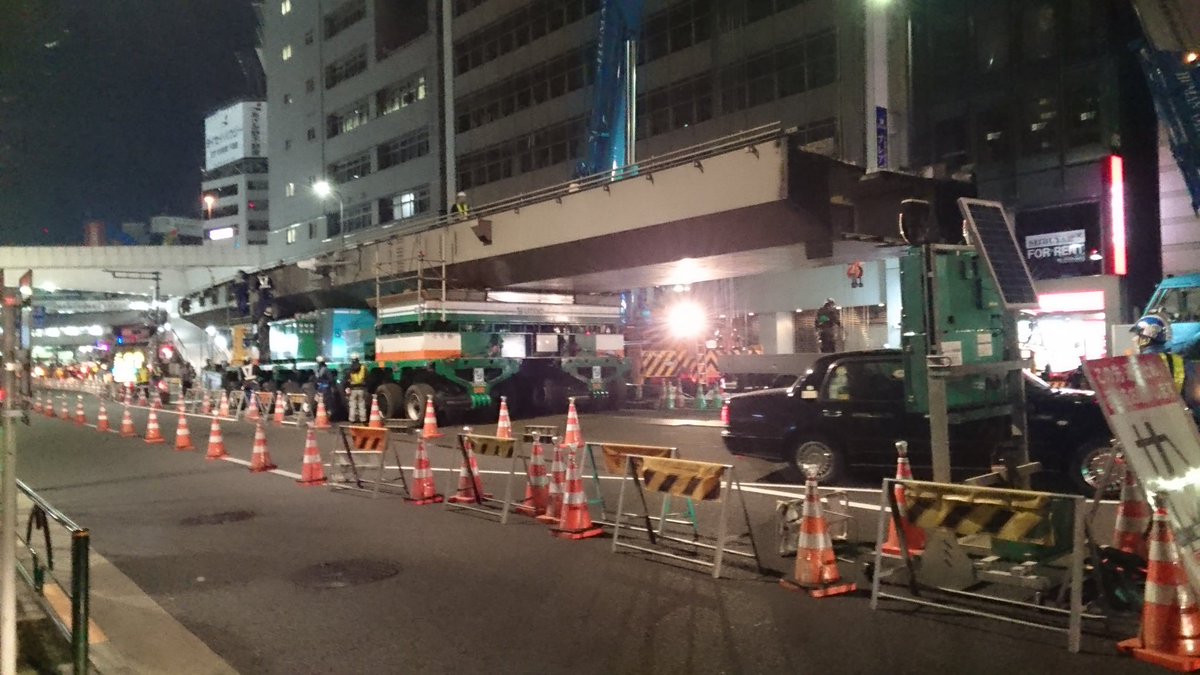

国道246号
渋谷歩道橋工事により 明治通り通行止めの準備をしています。
通行止は、0時~5時までです。
ご協力のほど、よろしくお願いします。 pic.twitter.com/nLLj5Hdvhi

国土交通省 東京国道事務所 @mlit_toukoku

国道246号
渋谷歩道橋工事により 明治通りの通行止めを開始しました 今日の作業は総勢約130名で行います。 pic.twitter.com/jwz5Uo2RaB

国土交通省 東京国道事務所 @mlit_toukoku

国道246号
渋谷歩道橋工事 新しい橋桁を載せた大型台車が時速約5kmでゆっくり定位置へ移動。
今回設置する橋桁は、縦約20m、横約5m、重さ約43tです。 pic.twitter.com/jwPQvuFIKO

国土交通省 東京国道事務所 @mlit_toukoku

国道246号
渋谷歩道橋工事 橋桁を架設するためのクレーンを配置しました。
今回のクレーンは、200t吊りクレーンです。 pic.twitter.com/H5IODlg5El

国土交通省 東京国道事務所 @mlit_toukoku

国道246号
渋谷歩道橋工事 重さ約43tの橋桁を200t吊りクレーンで吊り上げています。 pic.twitter.com/jXK1DA6Rqo

国土交通省 東京国道事務所 @mlit_toukoku

国道246号渋谷歩道橋工事

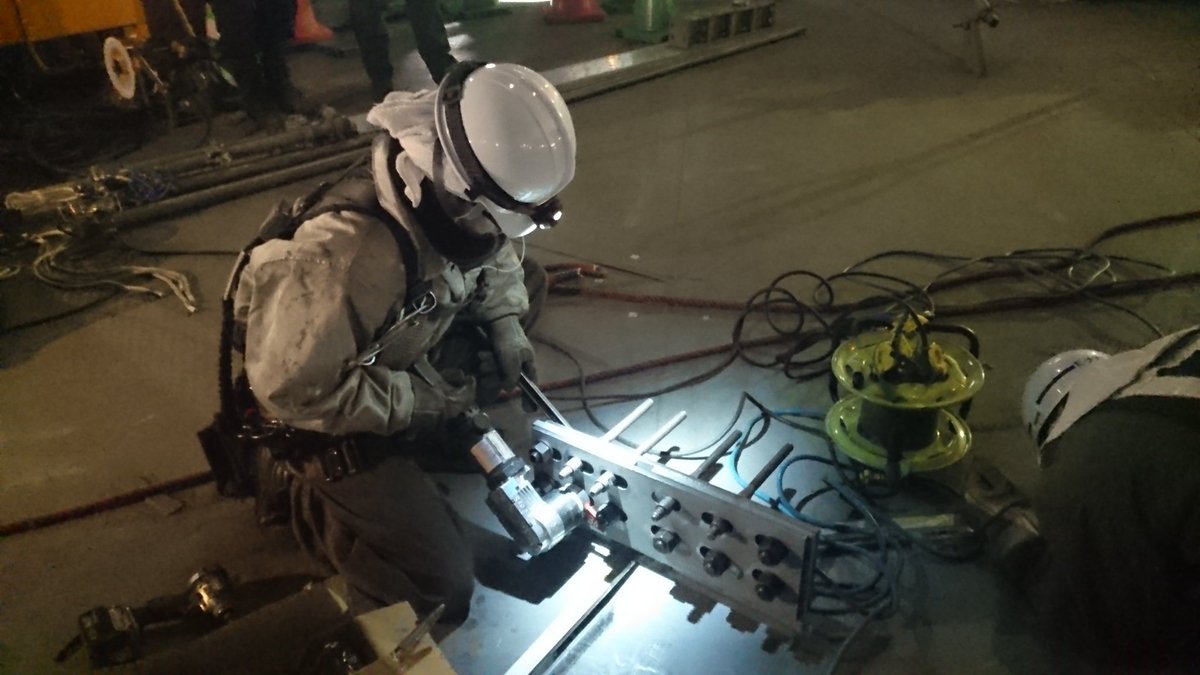

新しい橋桁の中の様子。橋桁をボルトで固定中です。 pic.twitter.com/f1ZxcTPLHW

国土交通省 東京国道事務所 @mlit_toukoku

国道246号
渋谷歩道橋工事 新しい橋桁を設置した200t吊りクレーンを解体してます。 pic.twitter.com/O6cGlhcoQm

国土交通省 東京国道事務所 @mlit_toukoku

国道246号
渋谷歩道橋工事 大型台車が待機所へ戻っています。 pic.twitter.com/W3LCGWBHv1

国土交通省 東京国道事務所 @mlit_toukoku

国道246号
渋谷歩道橋工事 先ほど、明治通りの通行止めを解除します。
ご理解ご協力いただき有り難うございました。 pic.twitter.com/w7Om6257AA

渋谷ターミナル @shibuya_termina

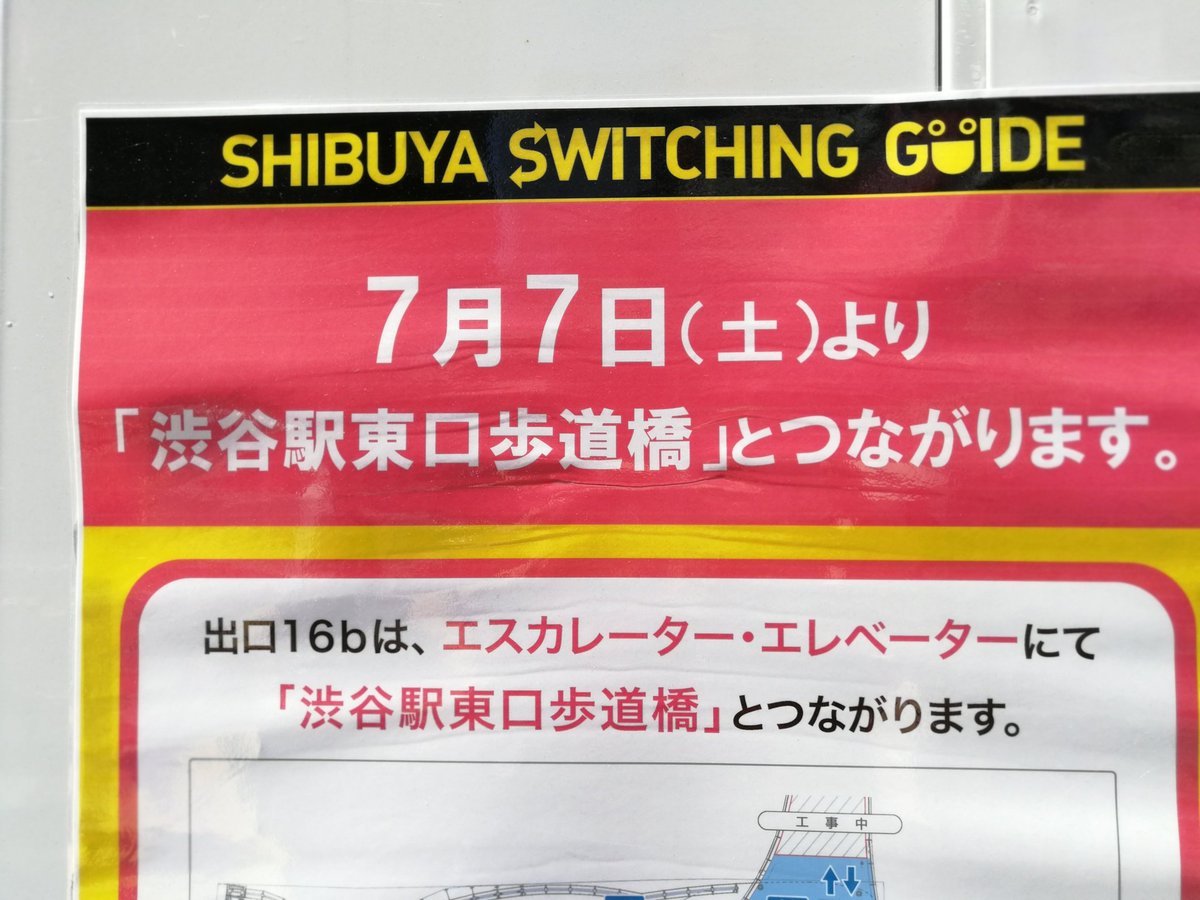

7月7日(土)より渋谷駅出口16bは、エスカレーター・エレベーターにて「渋谷駅東口歩道橋」とつながります♪

#渋谷駅 #渋谷駅東口 #東口歩道橋 #渋谷ターミナル pic.twitter.com/523240TDUm

国土交通省 東京国道事務所 @mlit_toukoku

9月24日(月)午前0時から5時まで
渋谷駅周辺整備事業による歩道橋架替工事のため明治通り(渋谷駅東口)の車両通行止めを行います
ご協力お願いいたします
詳しくは→ktr.mlit.go.jp/toukoku/kisya/… pic.twitter.com/ZXbS5yr3lx

国土交通省 東京国道事務所 @mlit_toukoku

渋谷駅東口歩道橋架替工事による車両通行止めにともない
渋谷駅東口タクシー乗り場も休止となります
9月23日(日)午後11時から9月24日(月)午前5時30分
ご協力お願いいたします pic.twitter.com/M3mzhy2wUv

国土交通省 東京国道事務所 @mlit_toukoku

①国道246号 渋谷東口歩道橋架替工事
9/24(0時~5時)明治通り(宮益坂下交差点~渋谷駅東口交差点)が通行止めになります。
ご協力のほど、よろしくお願いします。 pic.twitter.com/vDIF5Oasbs

国土交通省 東京国道事務所 @mlit_toukoku

②国道246号 渋谷東口歩道橋架替工事
大規模な通行止めにより橋桁を架設するのは今回が最後となり、 これにより東口歩道橋が「ロの字」型につながります。 pic.twitter.com/J7ArEOSAV9

国土交通省 東京国道事務所 @mlit_toukoku

③国道246号 渋谷東口歩道橋架替工事
明治通り渋谷駅東口付近の車線規制が始まりました。
ご協力のほど、よろしくお願いします。 pic.twitter.com/Fs8Ct9Lbtx

国土交通省 東京国道事務所 @mlit_toukoku

☆国道246号 渋谷東口歩道橋架替工事
0時頃より 橋桁を架設する状況をライブ配信します。
是非、ご覧下さい。 pic.twitter.com/2uoJ6Vims6

国土交通省 東京国道事務所 @mlit_toukoku

④国道246号 渋谷東口歩道橋架替工事 今回、架設する歩道橋の橋桁は橋長約22m、幅約7.2m、重さ約41.4tです。これは新幹線1両と同程度の重さです。 pic.twitter.com/8BrcnRTTUs

国土交通省 東京国道事務所 @mlit_toukoku

⑤国道246号 渋谷東口歩道橋架替工事
架設には200t吊りクレーンを使用します。
橋桁を吊り上げる“ブーム”と呼ばれる部分は最大約30mまで伸ばすことが出来ます。 pic.twitter.com/8ECaUo54lC

国土交通省 東京国道事務所 @mlit_toukoku

☆国道246号 渋谷東口歩道橋架替工事
ただいま歩道橋の架設の様子をライブ配信中です
視聴はこちら→ustream.tv/channel/LRpZXv…
(USTREAM)
※工事の状況により配信を中止する場合があります pic.twitter.com/nJEFopGrgw

国土交通省 東京国道事務所 @mlit_toukoku

⑥国道246号 渋谷東口歩道橋架替工事により
明治通り(宮益坂下交差点~渋谷駅東口交差点)の通行止めを開始しました。
本日の作業は総勢約150名で行います。 pic.twitter.com/GCFmFL9M08

国土交通省 東京国道事務所 @mlit_toukoku

⑦国道246号 渋谷東口歩道橋架替工事 架設する歩道橋の橋桁を吊上げるための200tクレーンを配置しました。 pic.twitter.com/VBBnwoPRfw

国土交通省 東京国道事務所 @mlit_toukoku

⑧国道246号 渋谷東口歩道橋架替工事 200t吊りクレーンの車体を安定させるため、“アウトリガー”と呼ばれる転倒防止の安全装置をセットしています。 pic.twitter.com/Zdl0L3a7ed

国土交通省 東京国道事務所 @mlit_toukoku

国道246号 渋谷東口歩道橋架替工事
今後の工事予定
・現在   架設箇所へ200t吊りクレーン据え付け(済)
      架設箇所へ大型多軸台車(車輪64個)で桁ブロック移動(済)
・1時頃~3時半頃 桁ブロックの架設、固定作業
・3時半頃~ 撤収作業、通行止め解除(5時目途)

国土交通省 東京国道事務所 @mlit_toukoku

⑨国道246号 渋谷東口歩道橋架替工事 200t吊りクレーンの車体を安定させるため、“カウンターウエイト”と呼ばれるおもりを7個(合計74t)セットしています。 pic.twitter.com/zjJdodASQV

国土交通省 東京国道事務所 @mlit_toukoku

⑩国道246号 渋谷東口歩道橋架替工事 今回使用している大型台車(多軸台車)は、長さ約10mの細長い車体に、8本の軸、64個の車輪がついています。 pic.twitter.com/vO6IdQljM3

国土交通省 東京国道事務所 @mlit_toukoku

⑪国道246号 渋谷東口歩道橋架替工事 重さ約40tの大型台車(多軸台車)が、同じく重さ約40tの橋桁を載せて、時速約5kmでゆっくりと定位置へ移動しています。 pic.twitter.com/zsAx12lM5l

国土交通省 東京国道事務所 @mlit_toukoku

国道246号 渋谷東口歩道橋架替工事
1:40分頃から大型クレーンで約40tある桁を吊上げ予定です

国土交通省 東京国道事務所 @mlit_toukoku

国道246号 渋谷東口歩道橋架替工事
現在、約40tの桁を吊上げて、桁同士を連結する作業をしています

国土交通省 東京国道事務所 @mlit_toukoku

国道246号 渋谷東口歩道橋架替工事
現在、桁同士をボルトで固定しています

国土交通省 東京国道事務所 @mlit_toukoku

⑫国道246号 渋谷東口歩道橋架替工事
大型台車(多軸台車)によって運ばれてきた橋桁を、200t吊りクレーンが吊り上げ、巧みな操作によって、規定の位置に落とし込まれています。 pic.twitter.com/0u6cdXlKYP

国土交通省 東京国道事務所 @mlit_toukoku

⑬国道246号 渋谷東口歩道橋架替工事
落とし込まれた橋桁は“セッティングビーム”と呼ばれる器具で仮固定されます。 pic.twitter.com/NpeTo3S16D

国土交通省 東京国道事務所 @mlit_toukoku

⑭国道246号 渋谷東口歩道橋架替工事
インパクトレンチ”と呼ばれる工具で橋桁をボルトで固定中です。
ボルトの本数は約900本、手作業にて固定します。 pic.twitter.com/ADRwwQCI5b

国土交通省 東京国道事務所 @mlit_toukoku

⑮国道246号 渋谷東口歩道橋架替工事
橋桁を運び終わった大型台車(多軸台車)がゆっくりと待機所へ戻っていきます。 pic.twitter.com/N6QLXvnImQ

国土交通省 東京国道事務所 @mlit_toukoku

☆国道246号 渋谷東口歩道橋架替工事
歩道橋架設のライブ配信を終了しました
ありがとうございました

国土交通省 東京国道事務所 @mlit_toukoku

⑯国道246号 渋谷東口歩道橋架替工事
先ほど、明治通り(宮益坂下交差点~渋谷駅東口交差点)の通行止めを解除しました。
ご協力ありがとうございました。 pic.twitter.com/6c5oBPauOE

国土交通省 東京国道事務所 @mlit_toukoku

国道246号渋谷駅東口歩道橋架替工事(平成30年9月24日実施)を紹介します。
#渋谷 #交通規制 #歩道橋 pic.twitter.com/WbDm4dlaHV

国土交通省 東京国道事務所 @mlit_toukoku

10月15日(月)午前0時から5時まで
国道246号渋谷駅東口歩道橋架替工事のため、明治通り(渋谷駅付近)の夜間車両通行止めを行います
ご理解ご協力お願いいたします
詳しくは→ktr.mlit.go.jp/toukoku/kisya/…
#渋谷 #交通規制 #歩道橋 pic.twitter.com/heXTffrRkq

国土交通省 東京国道事務所 @mlit_toukoku

①国道246号 渋谷駅東口歩道橋架替工事
10/15(0時~5時)明治通り(渋谷駅東口交差点~並木橋交差点)が通行止めになります。
ご協力のほど、よろしくお願いします。 pic.twitter.com/1zpwlkiQ4V

国土交通省 東京国道事務所 @mlit_toukoku

②国道246号 渋谷駅東口歩道橋架替工事
今回は、古い歩道橋の橋桁を撤去する工事です。
東口歩道橋架替工事で大規模な通行止めを伴う工事は最後となります。 pic.twitter.com/NaxrKu3ZDa

国土交通省 東京国道事務所 @mlit_toukoku

☆国道246号 渋谷駅東口歩道橋架替工事
0時頃より橋桁を撤去する状況をライブ配信します。
是非、ご覧下さい。 pic.twitter.com/tojFIGtSjF

国土交通省 東京国道事務所 @mlit_toukoku

③国道246号 渋谷駅東口歩道橋架替工事 明治通り渋谷駅東口付近の車線規制が始まりました。 ただいま、国道246号の車線減少のための規制帯を設置中です。 ご協力のほど、よろしくお願いします。 pic.twitter.com/oEl2rknpRC

国土交通省 東京国道事務所 @mlit_toukoku

④国道246号 渋谷駅東口歩道橋架替工事
古い歩道橋の橋桁は、両端を切り離し、クレーンで吊り下ろした後、約半分の長さに切断して運び出します。
※橋桁の撤去・切断作業は、1時~2時半頃を予定しています。 pic.twitter.com/3Dy0FENBkm

国土交通省 東京国道事務所 @mlit_toukoku

⑤国道246号 渋谷駅東口歩道橋架替工事
今回撤去する歩道橋の橋桁は、長さ約21m、幅約3m、重さ約30tです。 これは一般的な路線バスおよそ2台分の重さです。 pic.twitter.com/kL6Z0DpYrA

国土交通省 東京国道事務所 @mlit_toukoku

☆国道246号 渋谷東口歩道橋架替工事
ただいま歩道橋の架設の様子をライブ配信中です
視聴はこちら→ustream.tv/channel/crxacd…
(USTREAM)
※工事の状況により配信を中止する場合があります

国土交通省 東京国道事務所 @mlit_toukoku

⑥国道246号 渋谷駅東口歩道橋架替工事
明治通り(渋谷駅東口交差点~並木橋交差点)の通行止め規制を開始しました。
作業は総勢約150名で行います。 pic.twitter.com/VEI88QN0H6

国土交通省 東京国道事務所 @mlit_toukoku

⑦国道246号 渋谷駅東口歩道橋架替工事
撤去する歩道橋の橋桁をつり上げるためのクレーンを設置しました。
今回のクレーンは、120t吊りクレーンです。 pic.twitter.com/LpU1yq7dLp

国土交通省 東京国道事務所 @mlit_toukoku

国道246号 渋谷東口歩道橋架替工事
今後の工事予定
0:30頃~ 歩道橋を撤去するための120t吊クレーンを設置
1:45頃~ 歩道橋を切断し、吊り降ろし
2:50頃~ 歩道橋をトレーラーで運び出し
4:00頃~ クレーン解体
5:00頃~ 交通規制解除
なお、作業状況により変更する事があります。

Shibuya Archives @ShibuyaArchives

渋谷駅東口歩道橋のうち明治通り上にかかるものの撤去工事が行われています。
現在はクレーンの設置作業が進んでいます。 pic.twitter.com/JQCVTn8Cj0

国土交通省 東京国道事務所 @mlit_toukoku

⑧国道246号 渋谷駅東口歩道橋架替工事
120t吊りクレーンの車体を安定させるため、“カウンターウエイト”と呼ばれるおもりを7個(合計約26t)セットしています。 pic.twitter.com/nXgoBEThdC

国土交通省 東京国道事務所 @mlit_toukoku

⑨国道246号 渋谷駅東口歩道橋架替工事
今回撤去する歩道橋の橋桁には、事前に切り込みが入っており、ボルトで仮固定している状態です。 これにより、切断する時間が1/3に短縮となります。 pic.twitter.com/5orG2KBbcf

国土交通省 東京国道事務所 @mlit_toukoku

☆国道246号 渋谷駅東口歩道橋架替工事
現在、歩道橋の切断中です。
近傍のカメラに切替えました。
視聴はこちら→ustream.tv/channel/crxacd…
(USTREAM)

国土交通省 東京国道事務所 @mlit_toukoku

⑩国道246号 渋谷駅東口歩道橋架替工事
仮固定しているボルトを外し、歩道橋の橋桁を吊り降ろします。 吊り降ろした橋桁は、角材の上に仮置きします。 pic.twitter.com/BLT6OJShbj

国土交通省 東京国道事務所 @mlit_toukoku

⑪国道246号 渋谷駅東口歩道橋架替工事
長さ約21mの橋桁を約1500℃のガスで2つに切断しています。
切断作業は、2人で行っています。 pic.twitter.com/BxskDAld3B

国土交通省 東京国道事務所 @mlit_toukoku

⑫国道246号 渋谷駅東口歩道橋架替工事
2つに切断した橋桁を搬送用トレーラーに積み込み、運び出します。 pic.twitter.com/VBjcn5OwSU

国土交通省 東京国道事務所 @mlit_toukoku

国道246号 渋谷東口歩道橋架替工事
今後の作業はクレーン解体後、5時頃に交通規制解除予定となります。
なお、作業状況により変更する事があります。

国土交通省 東京国道事務所 @mlit_toukoku

⑬国道246号 渋谷駅東口歩道橋架替工事
古い歩道橋の橋桁を撤去した120t吊りクレーンを解体しています。
約26tのおもりを外して、トレーラーに載せています。 pic.twitter.com/a83YAUxiD9

国土交通省 東京国道事務所 @mlit_toukoku

☆国道246号 渋谷東口歩道橋架替工事
歩道橋架設のライブ配信を終了しました
ありがとうございました

国土交通省 東京国道事務所 @mlit_toukoku

⑭国道246号 渋谷駅東口歩道橋架替工事
先ほど、明治通り(渋谷駅東口交差点~並木橋交差点)の通行止めを解除しました。
ご協力ありがとうございました。 pic.twitter.com/sqaH6eaFfw

渋谷ターミナル @shibuya_termina

本日0時より朝5時まで渋谷駅東口歩道橋架替工事のため明治通りにおいて夜間車両通行止めが行われ旧歩道橋は無事取り外しが終了しました♪

#渋谷駅 #東口歩道橋 #架替工事 #明治通り #国土交通省 #渋谷ストリーム
#渋谷 #shibuya #再開発 #JR #東急 #歩道橋 pic.twitter.com/G2Q7uufXgI

国土交通省 東京国道事務所 @mlit_toukoku

国道246号渋谷駅東口歩道橋架替工事(平成30年10月15日実施)を紹介します。#渋谷 #交通規制 #歩道橋 pic.twitter.com/4JWMVa1BIE

2019 年

Naney @Naney

2019年3月20日 #朝の渋谷

祝渋谷駅東口歩道橋スロープ開通!

DSC-RX0 #RX0 pic.twitter.com/tVCSW04Rhk

れびん LEVIN @Levin_strungout

虹の素 MVロケ地
渋谷駅東口歩道橋
(左奥ビックカメラ 右渋谷ヒカリエ)
左下はサイレントマジョリティーのMV撮影場所 pic.twitter.com/4As2aOzF8S

2021 年

Zuppei @zuppei

#つよがり MVロケ地巡り②
渋谷駅東口歩道橋
ストリームやスクランブルスクエアや渋谷警察署を結ぶ歩道橋

夜景の場所は特定できてるんですがね…いつ行けるかな?
回廊のような場所がまだわからなくって💦
気長に探します😅
このMV はショートドラマみたい✨
#松下洸平
#つよがり
#つよがり祭り pic.twitter.com/r1YOl4mWTa

2022 年

永遠の1分。 @eien1min

東京・渋谷駅東口歩道橋の上で撮影。ロサンゼルスからやってきた主人公スティーブ(マイケル・キダ)と相棒のボブ(ライアン・ドリース)が通訳のレイナ(ルナ)と出会うシーンです。出会いのはずのこのシーンでルナさんは撮影終了となりました。 #永遠の1分メイキング #永遠の1分ロケ地 pic.twitter.com/7u1gagjXdd
